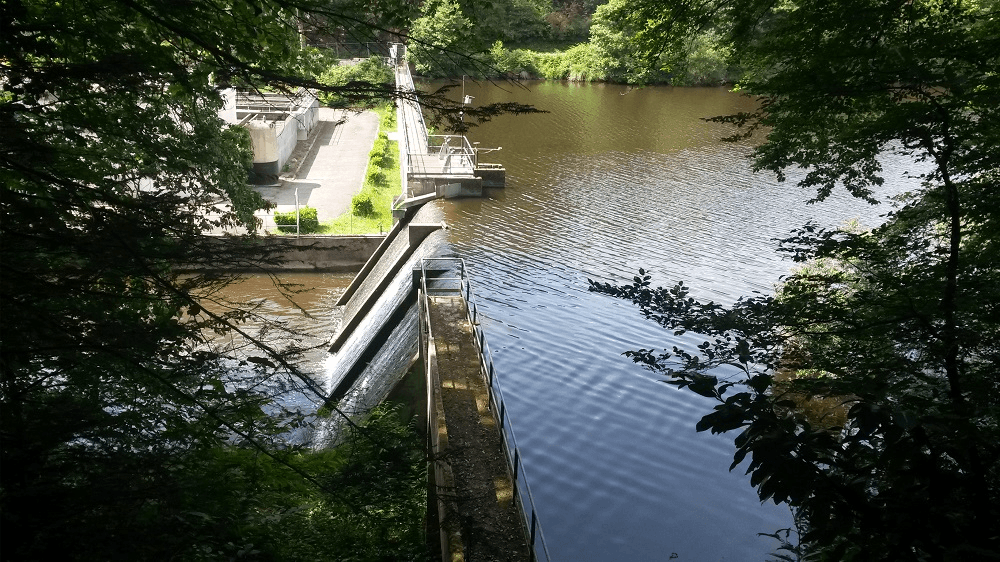

Avant travaux

Après travaux

21 février 2018

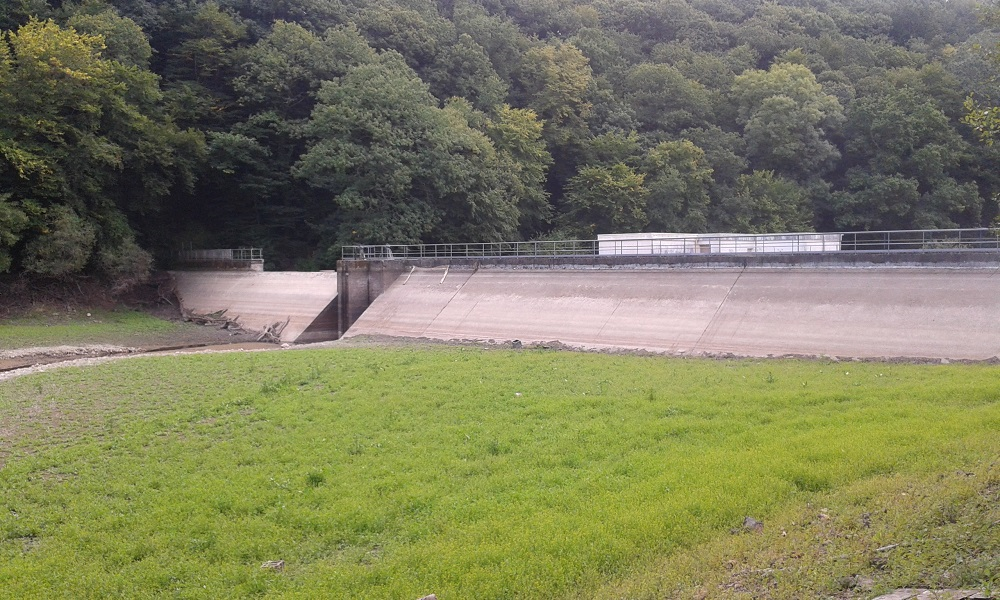

L'effacement du barrage de Pont-Sal

Depuis quelques mois, le site de Pont-Sal retrouve son aspect antérieur à la construction du barrage en 1960.

29 mars 2024

La renaturation du Sal

À l’emplacement de l’ancien barrage, le cours d’eau retrouve son fonctionnement et son lit naturel.

29 mars 2024

Le barrage de Pont-Sal : une vieille histoire !

Cette retenue d’eau a été construire en 1960. Elle a disparu du paysage en 2017.

29 mars 2024

La démolition de l'usine d'eau potable

Pendant plus de 50 ans l'usine de production d'eau potable a alimenté la région de Vannes-Ouest.

29 mars 2024

La vidange de la retenue de Pont-Sal

Pour réaliser les travaux d'effacement du barrage et de l'usine, la retenue d'eau a été vidangée. Cette vidange a été accompagnée d'une gestion des sédiments et par une pêche de sauvegarde.

29 mars 2024

Bois de Pont-Sal

Le barrage était situé aux abords de la forêt de Pont-Sal où le conseil départemental a créé des chemins de randonnée. Un circuit pédagogique pourrait être mis en place......

29 mars 2024

Le déroulement des travaux

Suivez l'actualité des travaux semaines après semaines.

Mentions Légales

29 mars 2024

Le déroulement des travaux

2 février

L'effacement du barrage de Pont-Sal a été présenté au Carrefour de l'eau 2019

Il a également fait l'objet d'un reportage TV disponible sur le site de France 3 Bretagne



26 juin

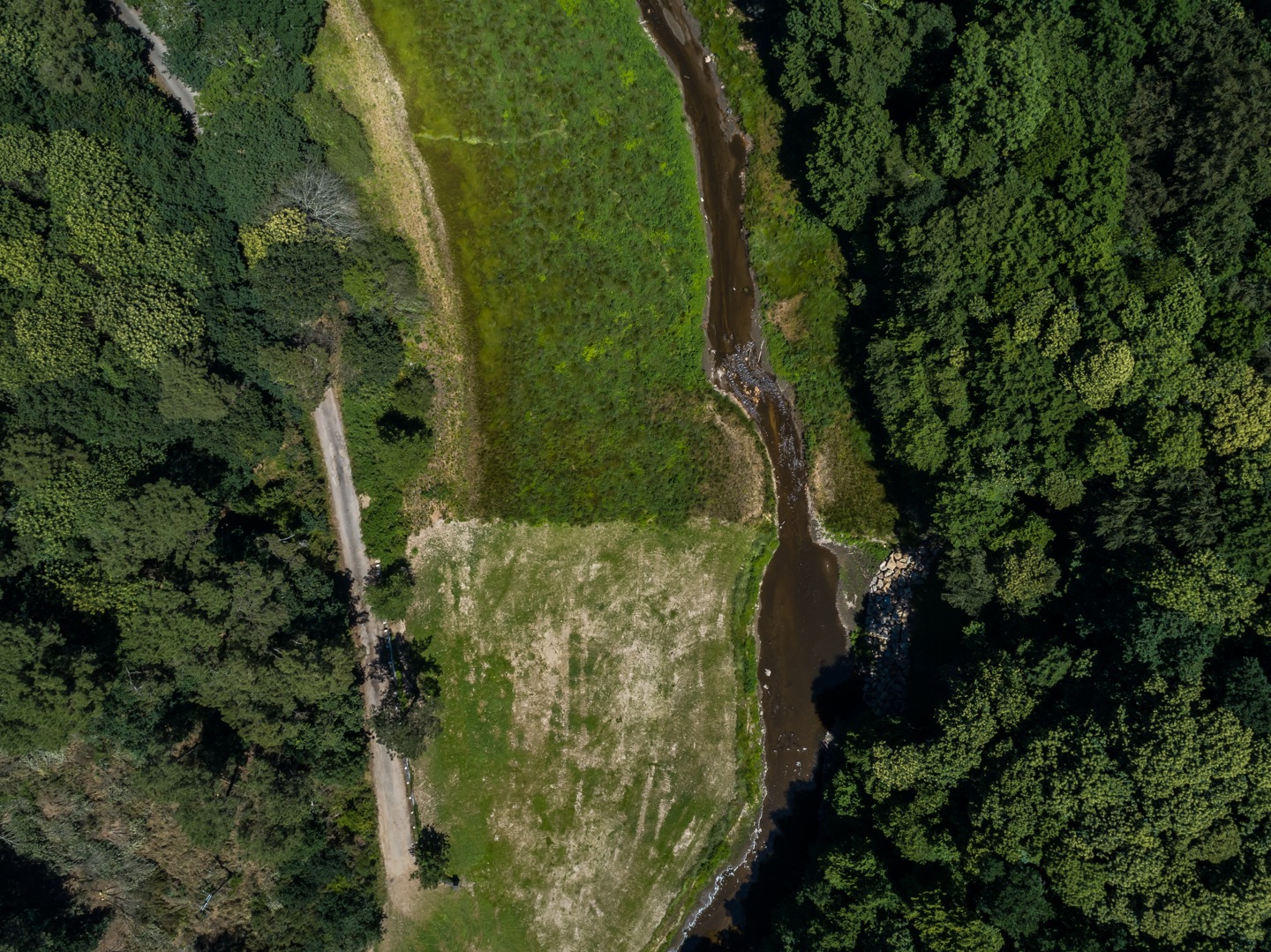

Tournage drone post-travaux. De belles images à venir ! Voici un aperçu avec des photos prises du ciel... On devine à peine l'emplacement du barrage et de l'usine d'eau potable un an après le démarrage des travaux !



7 juin 2018

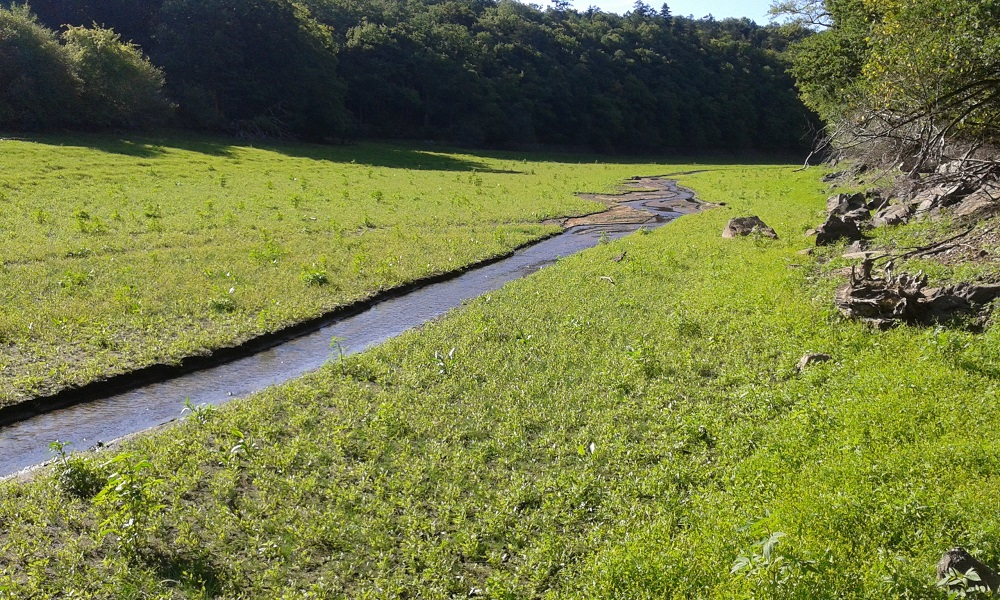

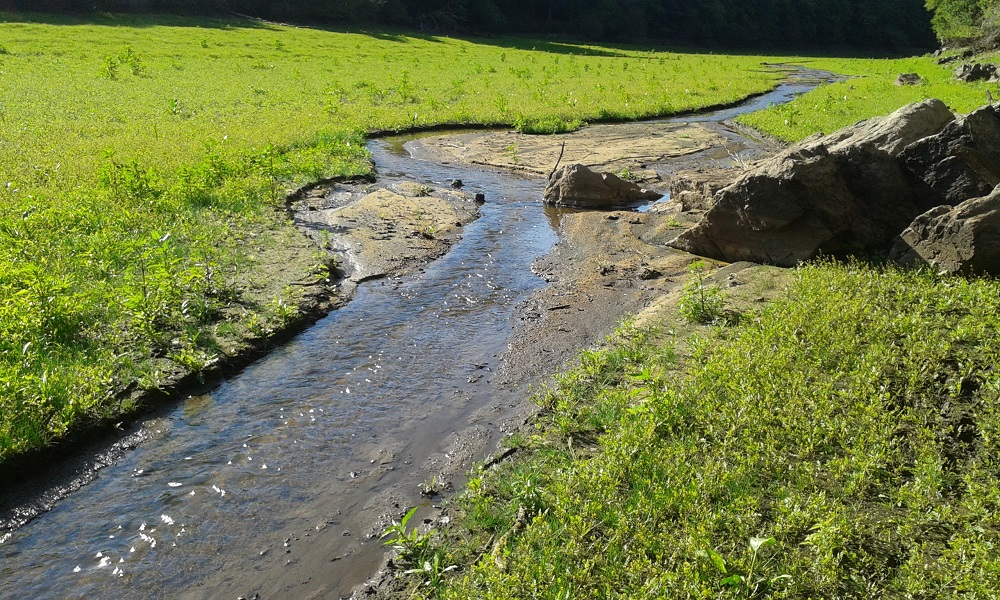

Malgré un semis tardif, les conditions météo ont permis la levée du semis de graminées. Le site de Pont-Sal est redevenu naturel !

Et bientôt les images par drone seront disponibles !



18 mai 2018

Après séchage des sédiments, la parcelle est remise en forme et garnie par un semis de graminées

Vues de l'emplacement de l'ancien barrage et de son amont immédiat :



15 février 2018

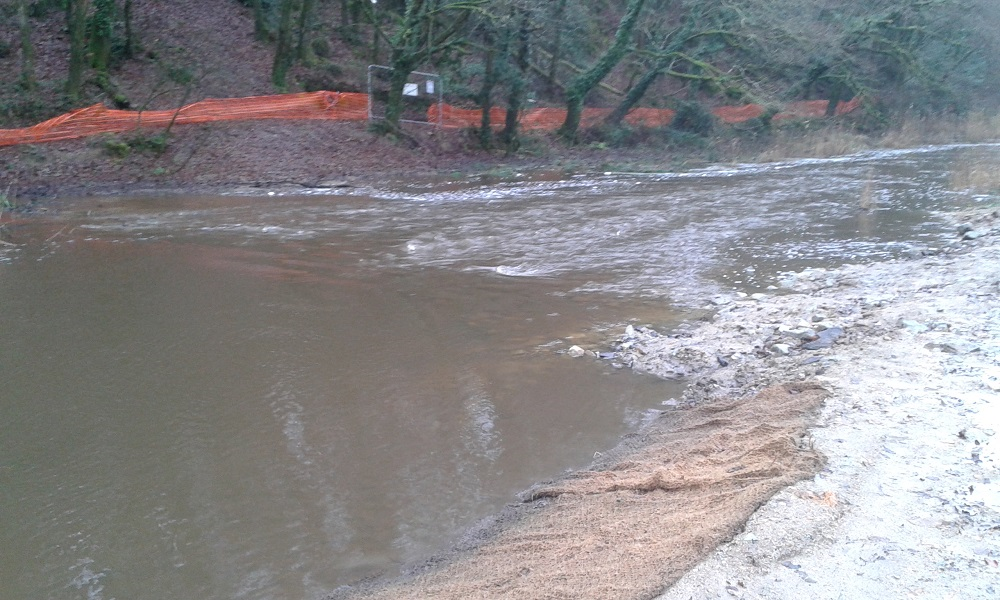

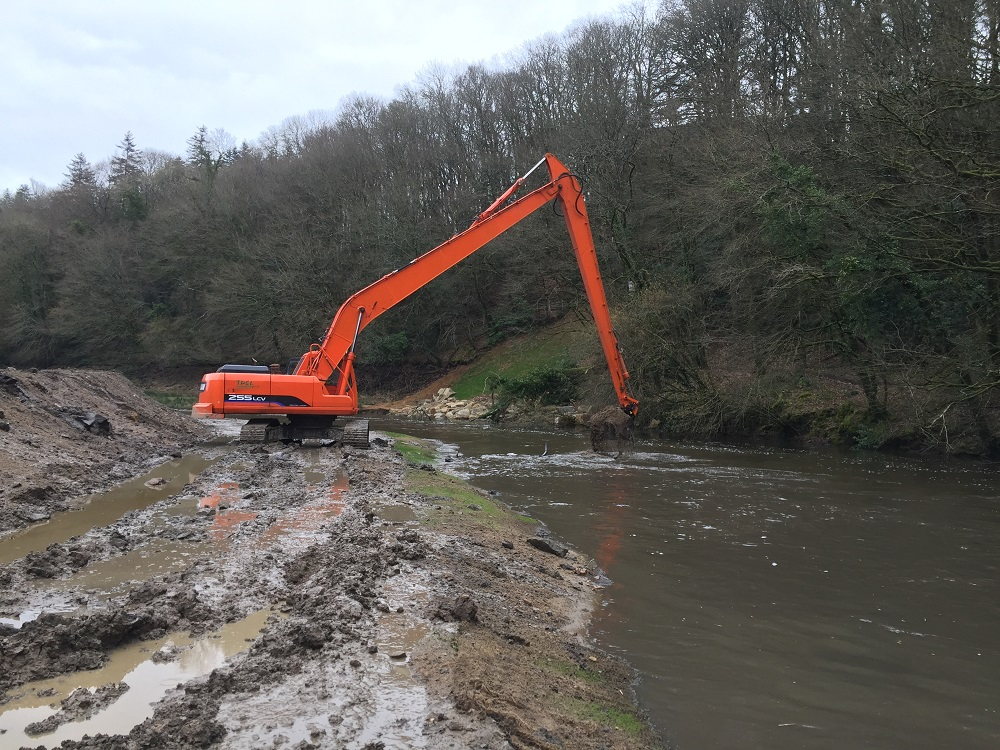

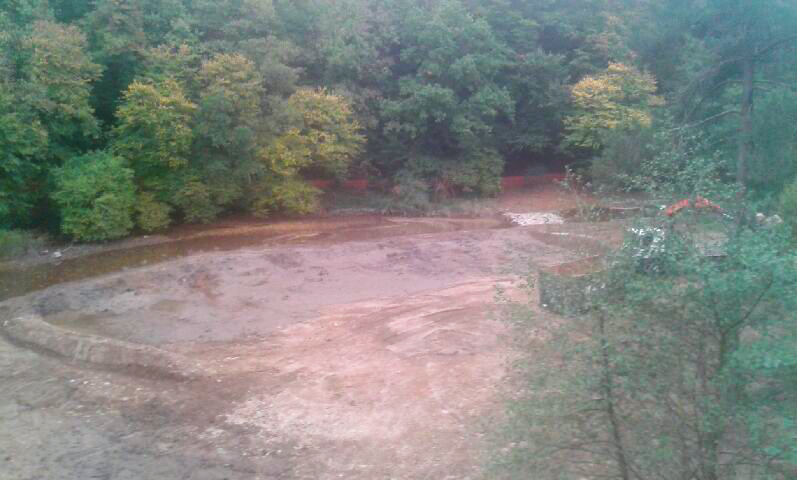

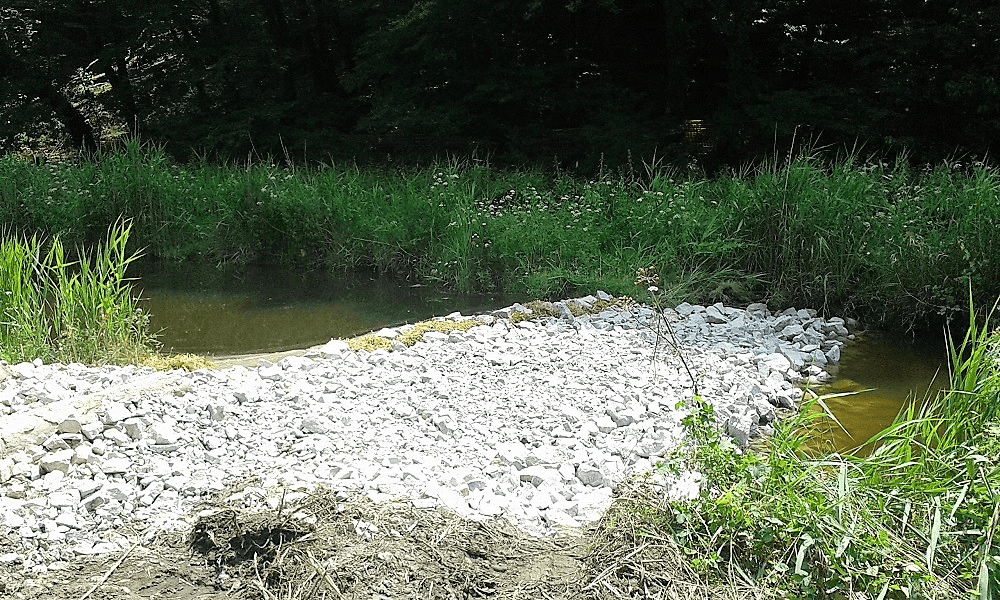

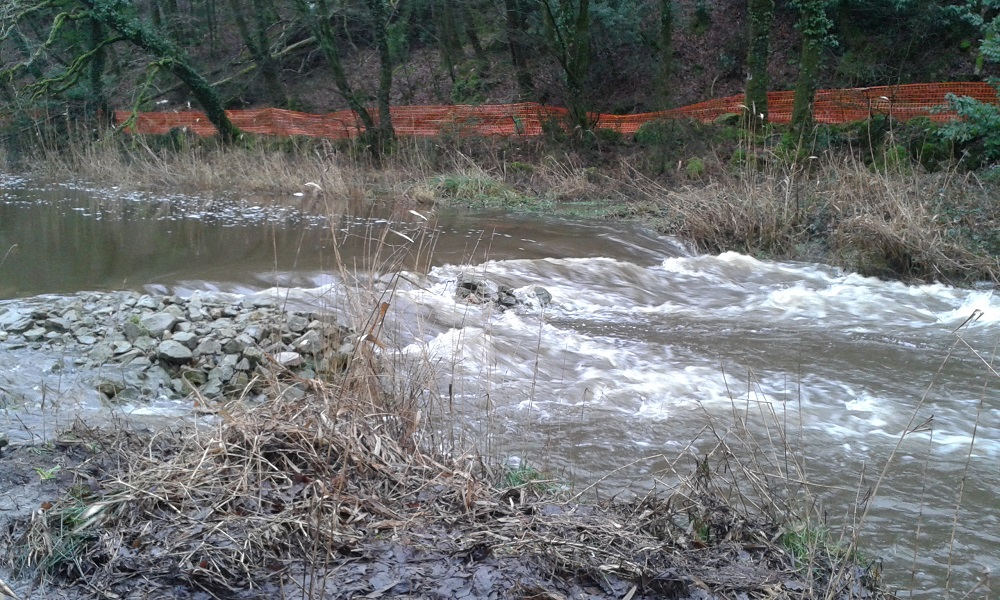

Après les premières crues, un curage s'avère nécessaire, puis les filtres sont enlevés :

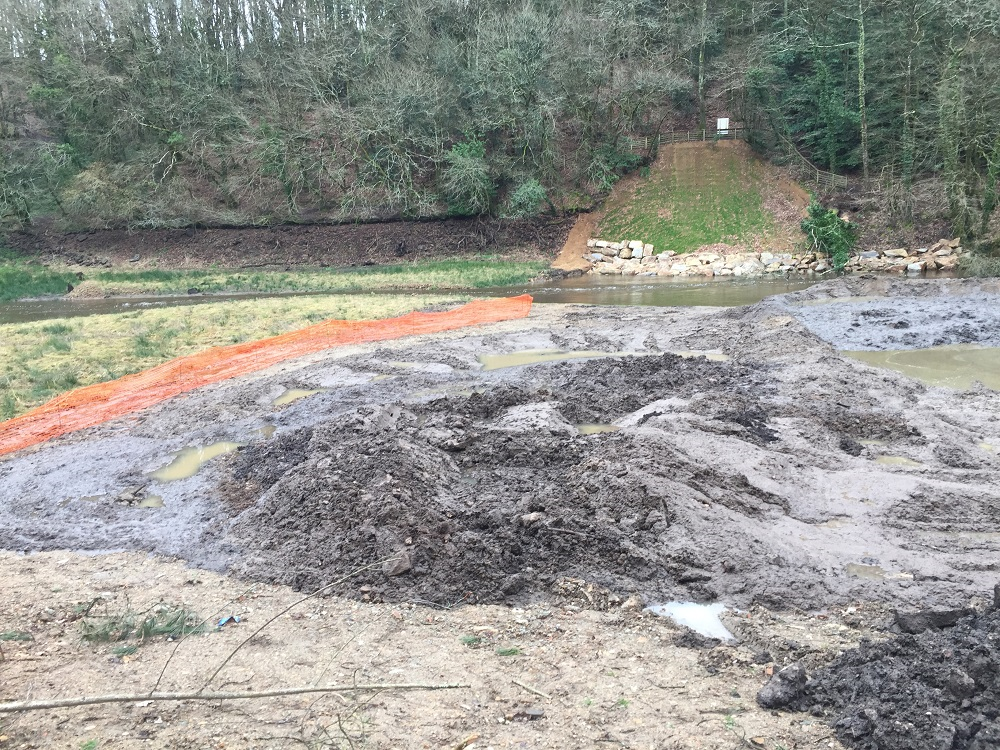

Les sédiments sont stockés sur la parcelle pour être réssuyés :



2 janvier 2018

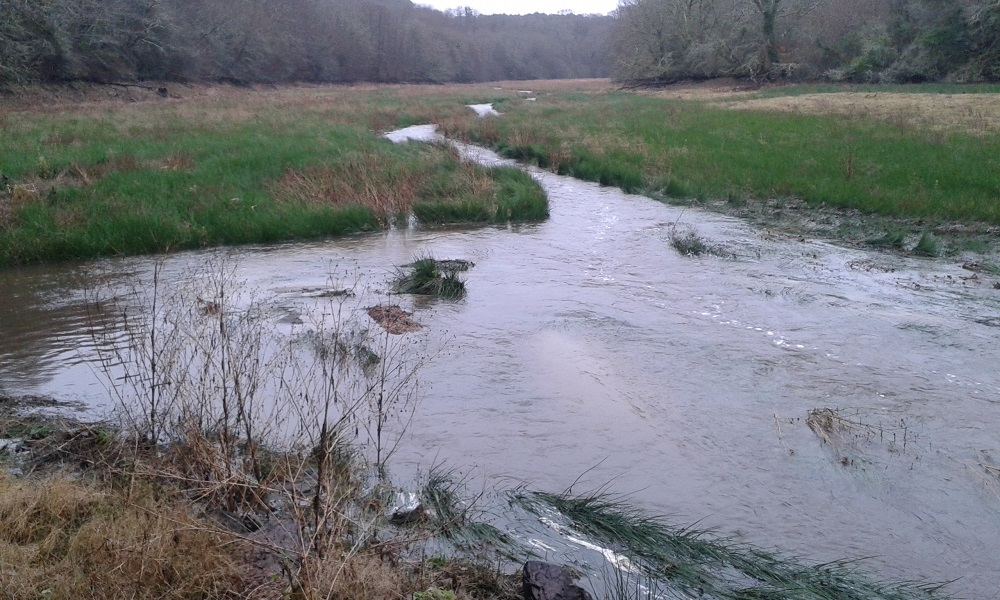

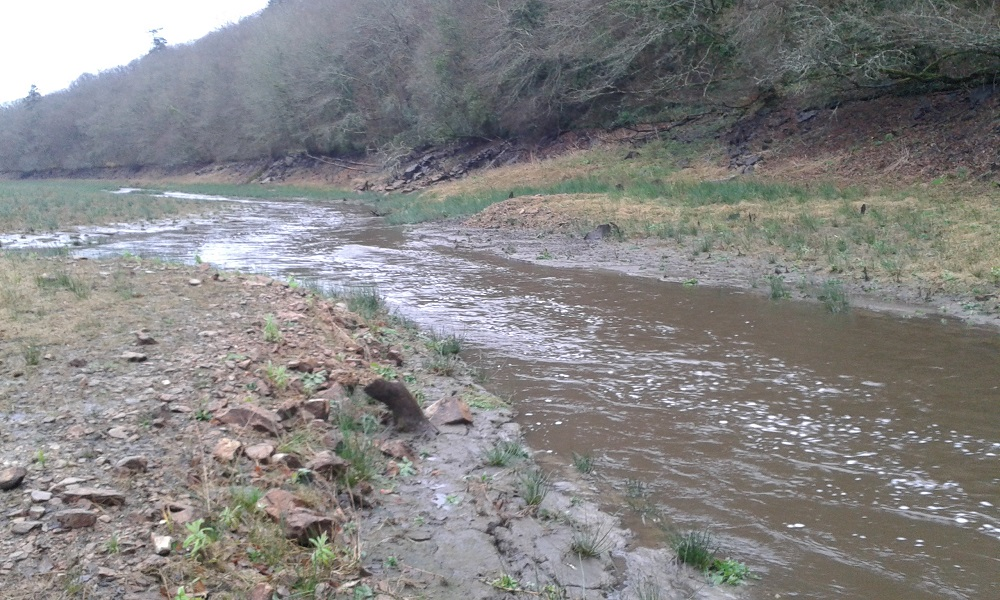

Avec les premiers coups d'eau de l'hiver, le Sal creuse son lit mineur. Le bon maintien de la végétation à l'automne permet une bonne stabilisation des berges :

Les barrages filtrants ont résisté aux premières crues et le bief amont ne s'est pas totalement rempli de sédiments.

Filtre amont :

Filtre aval :

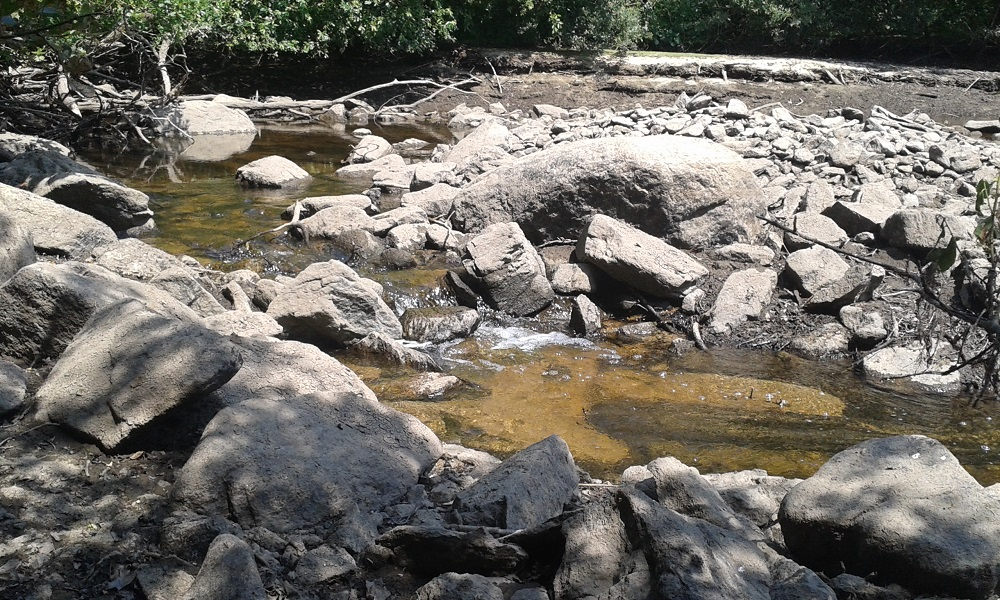

Banc de sédiments dans le bief amont :

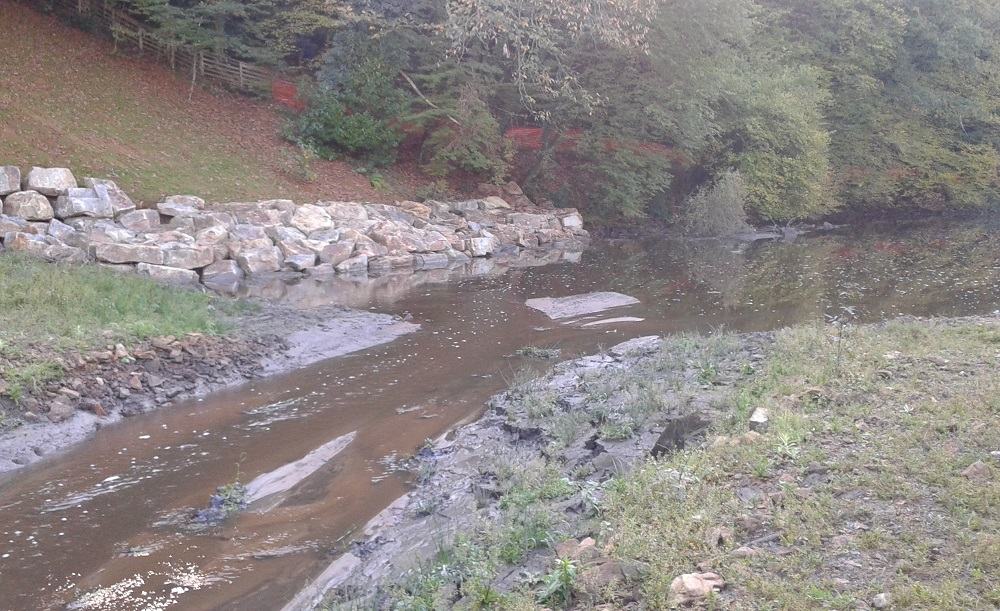

Vue de l'amont immédiat de l'ancien barrage :





22 novembre

Le time-lapse complet des travaux !



10 novembre

Séquences vidéos de la démolition des installations.



Revisionnez le reportage sur le projet d'effacement du barrage de Pont-Sal lors du JT de Tébésud du 16 juin 2017

3 novembre

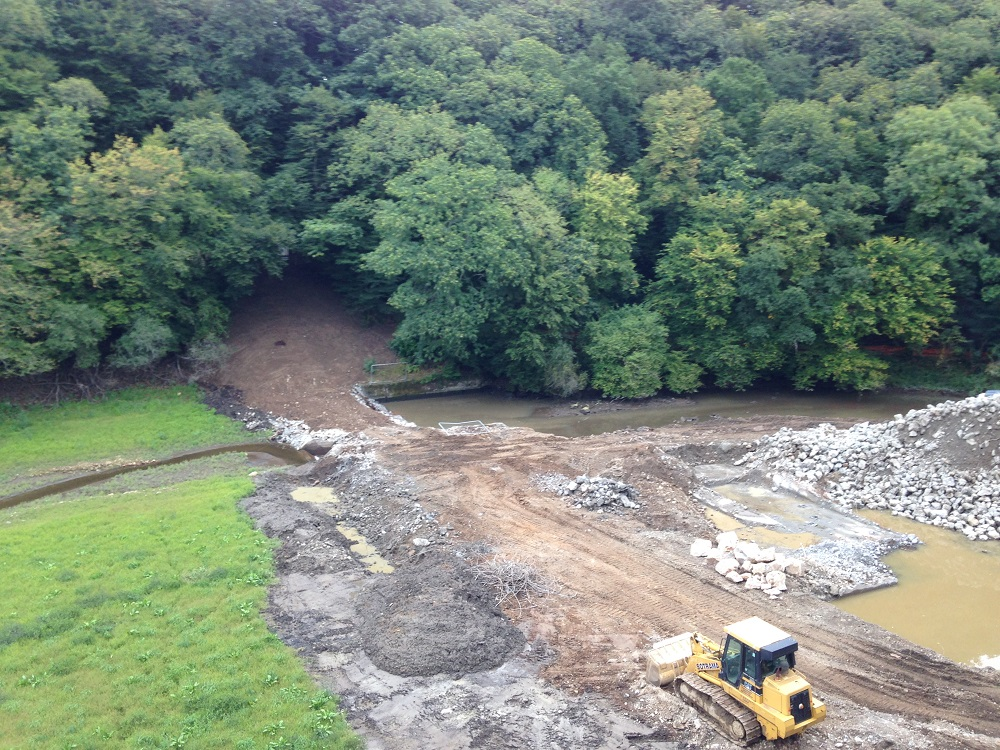

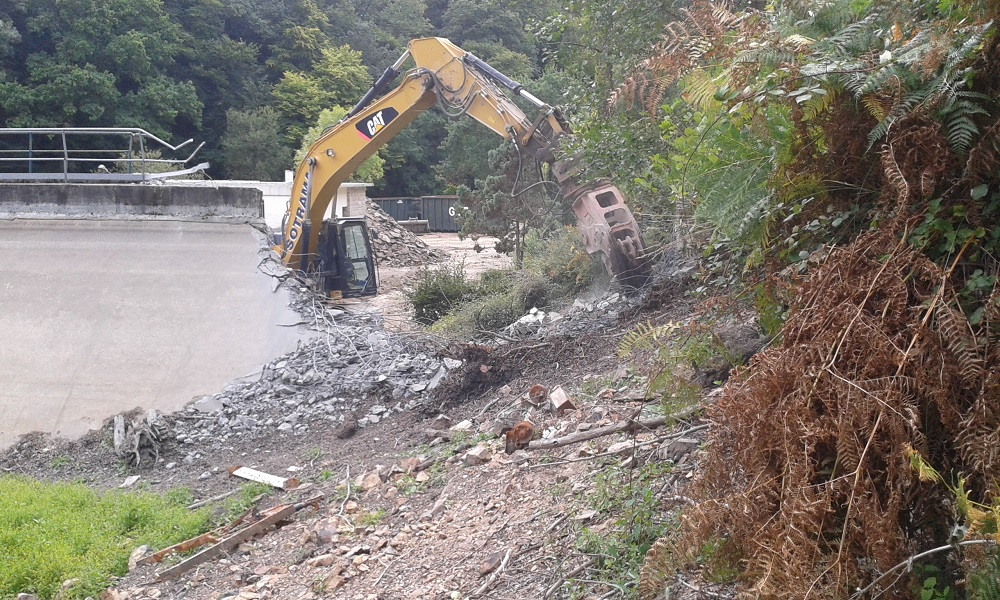

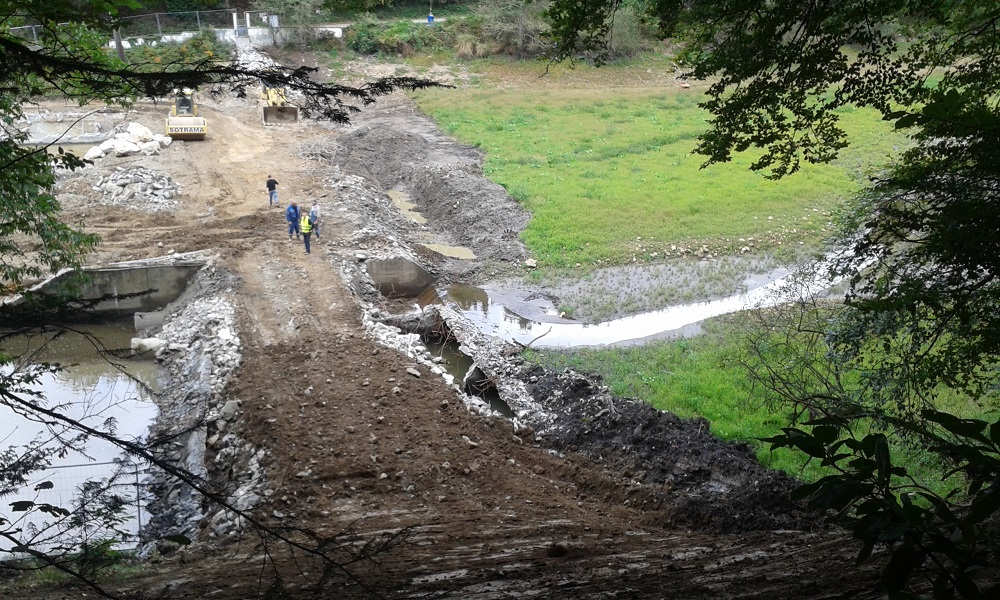

Voici quelques nouvelles photos du site après démolition :

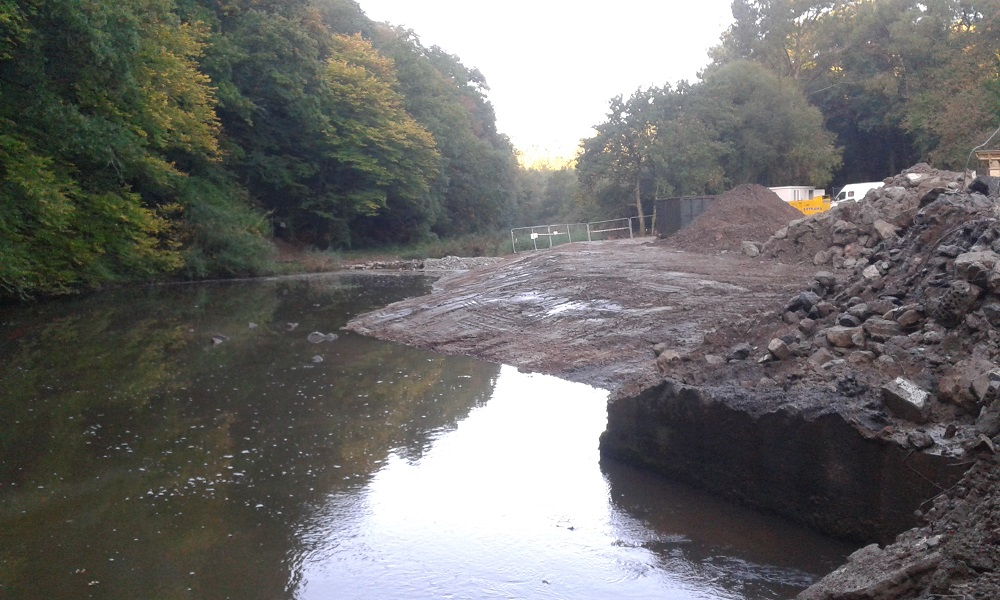

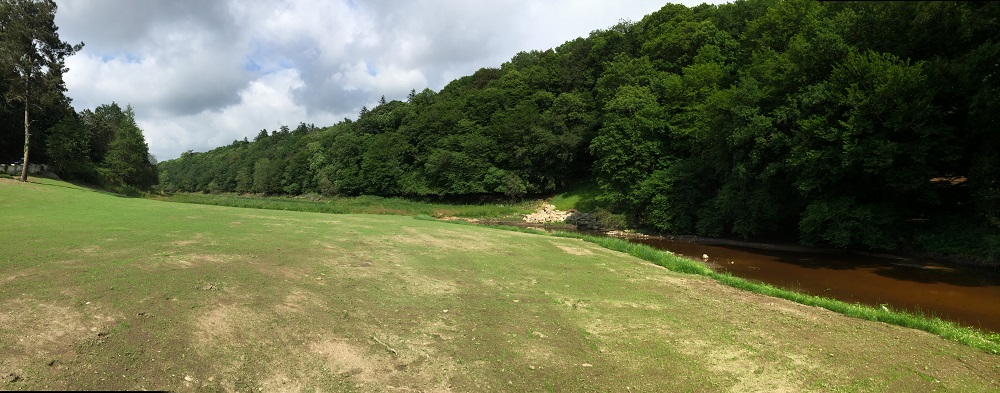

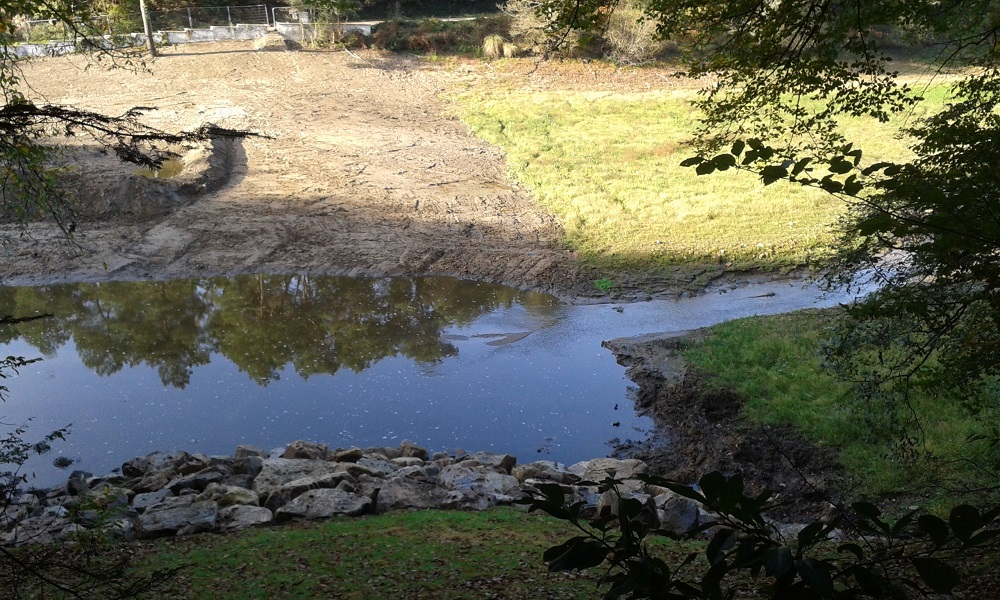

Vue prise de l'amont du site vers l'emplacement du barrage :

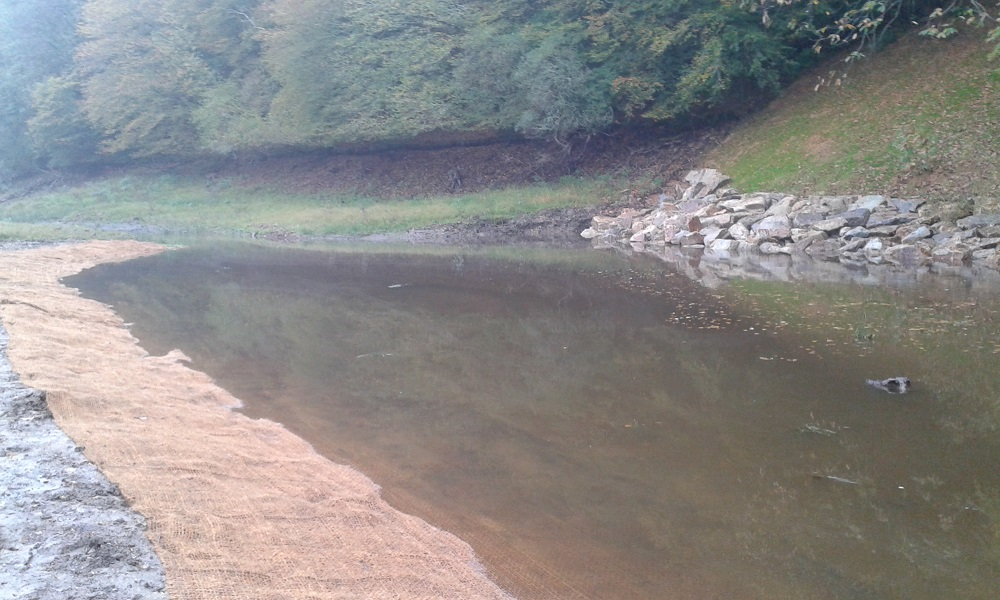

Le géotextile coco a été posé, en attente des plantations pour stabiliser la berge. Photos prises à pleine mer de vives eaux le 3 novembre, l'effet de la marée se fait sentir en amont de l'ancien barrage :



18 octobre

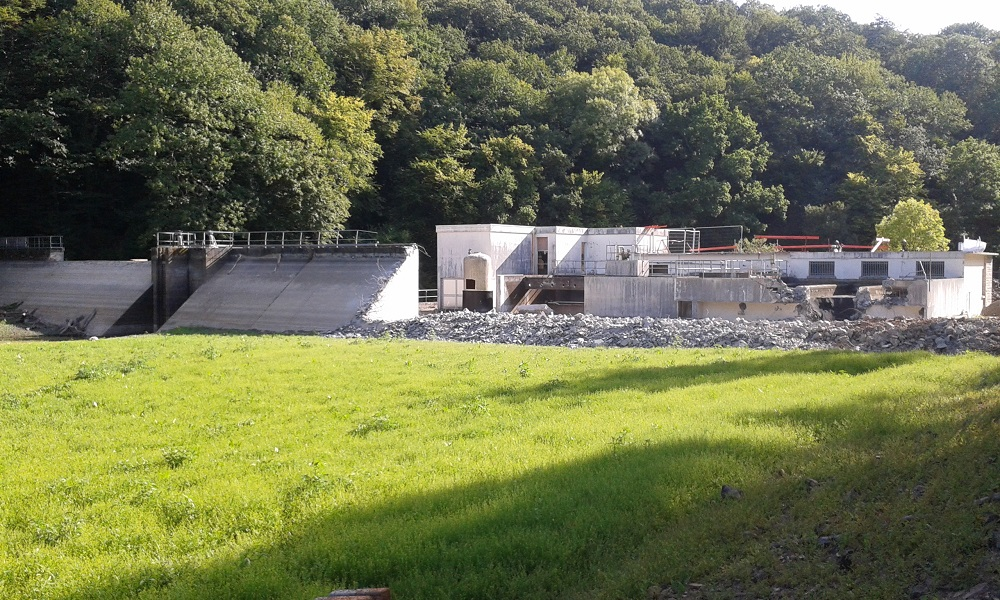

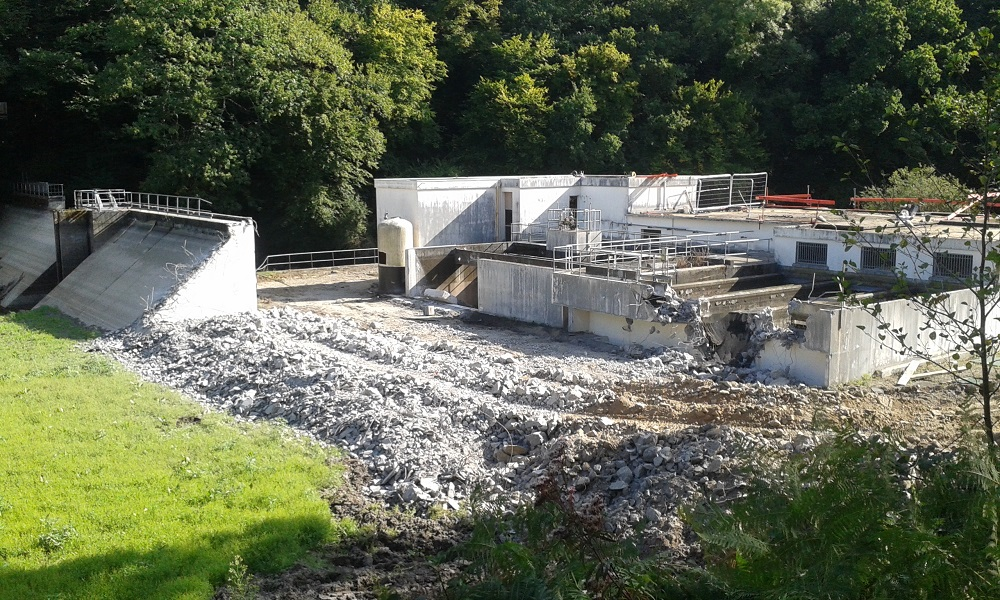

C'est la fin des travaux de démolition. Il restera les plantations des berges en novembre. Des curages à l'aval seront réalisés cet hiver si nécessaire (maintien des barrages filtrants) et la plateforme sera mise en terre végétale et ensemencée au printemps prochain.

A présent, c'est la nature qui travaille pour reprendre ses droits. Retrouvez prochainement dans cette rubrique une vidéo Time Lapse retraçant tout l'historique des travaux.





9 octobre

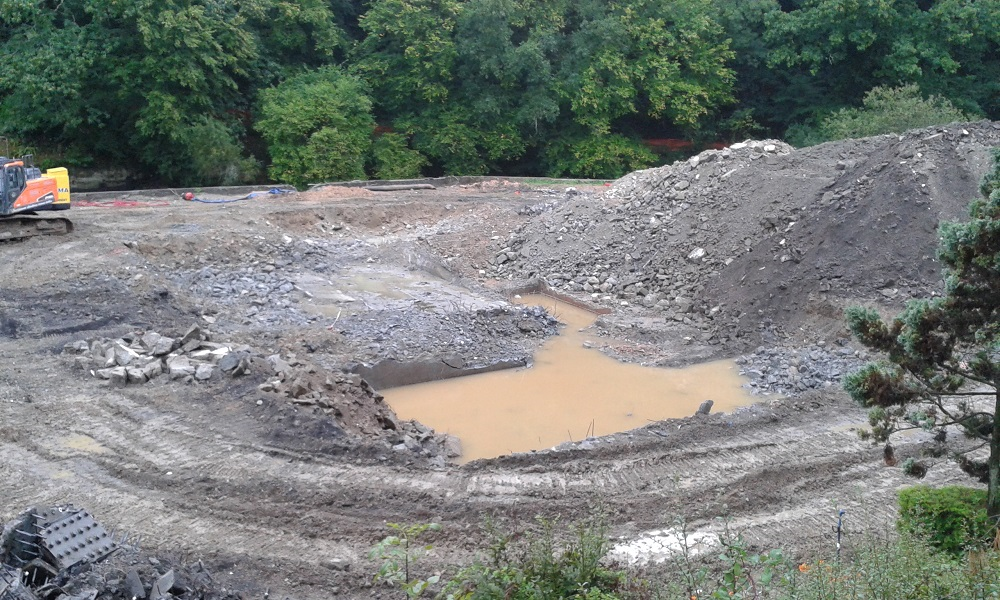

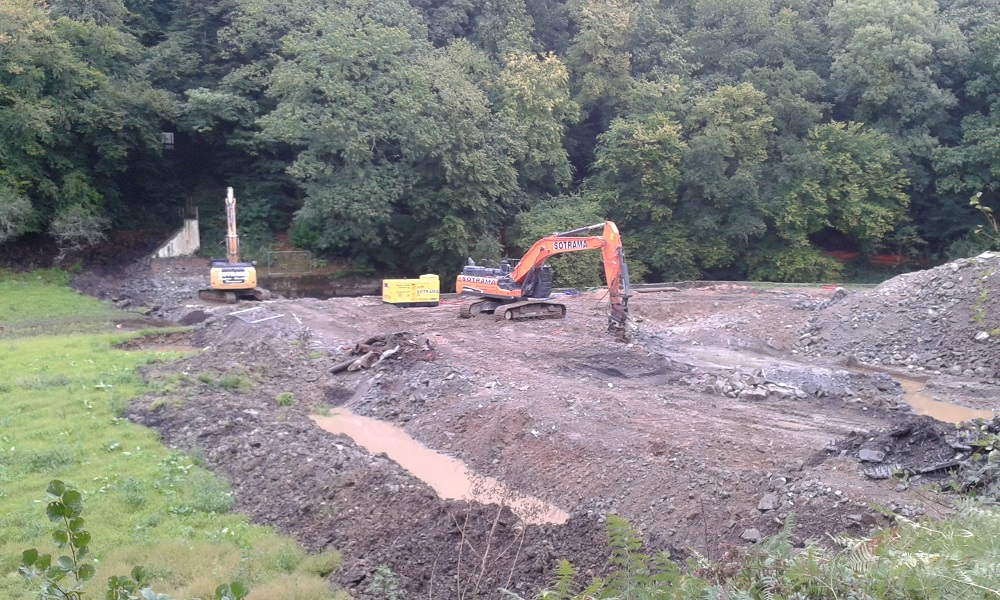

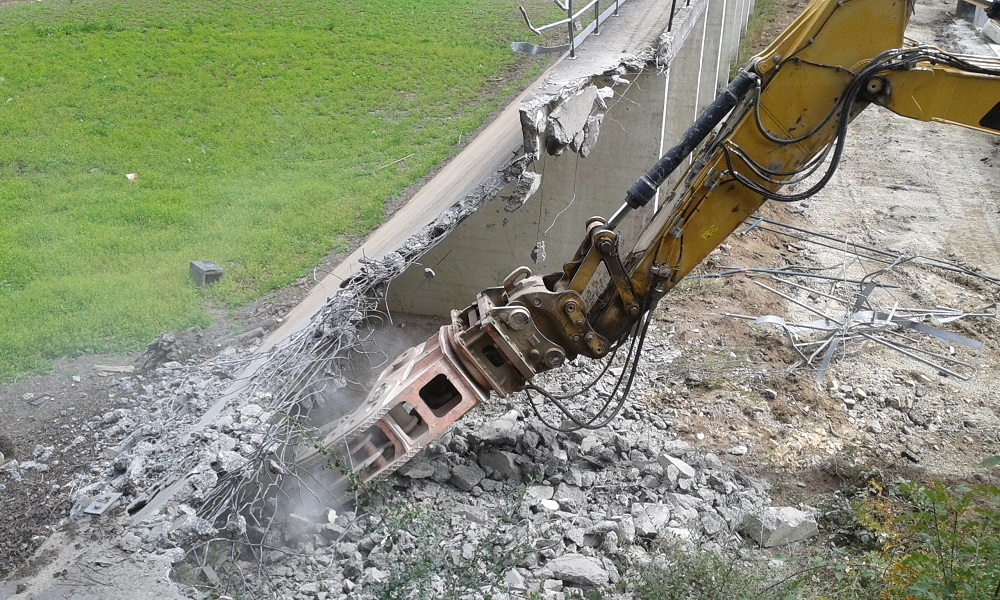

Fin de la démolition de la partie centrale du barrage (déversoir et tour de prise), rendue difficile à cause des fondations profondes.

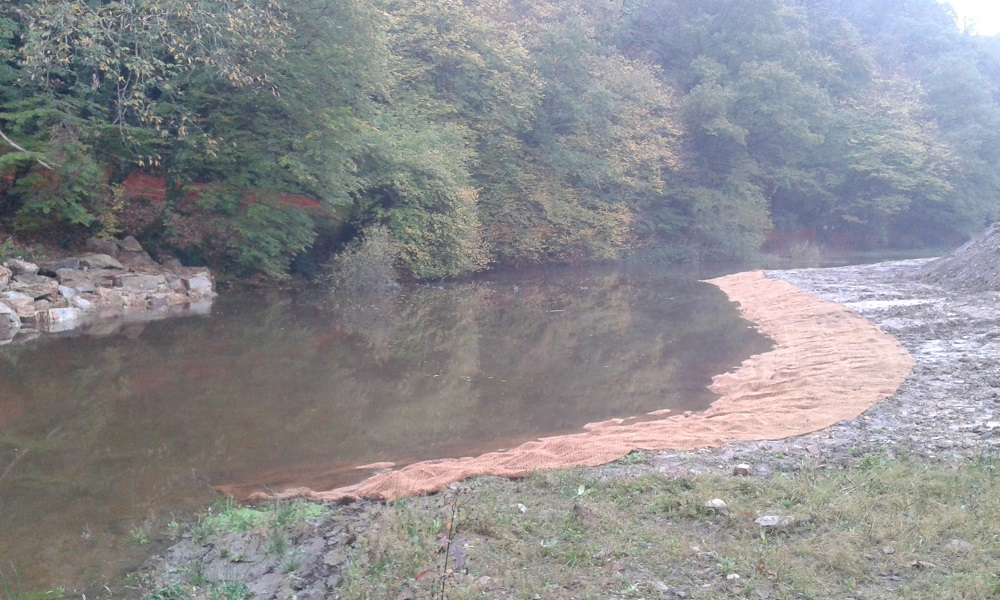

Le talus en rive gauche a été recouvert d'un géotextile biodégradable en fibre de coco et ensemencé de graminées. Des plantations d'arbres seront réalisées en novembre.



3 octobre

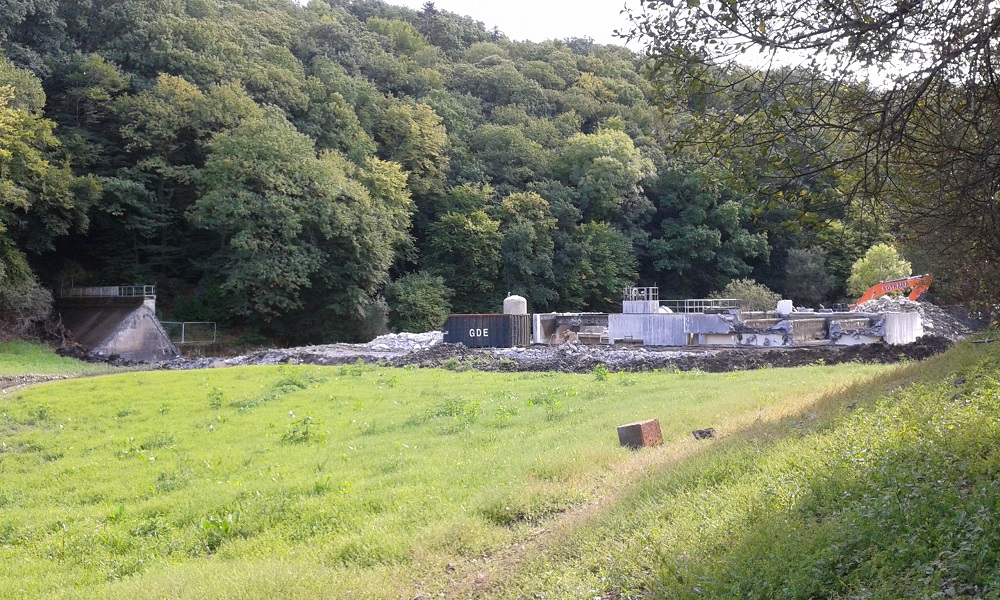

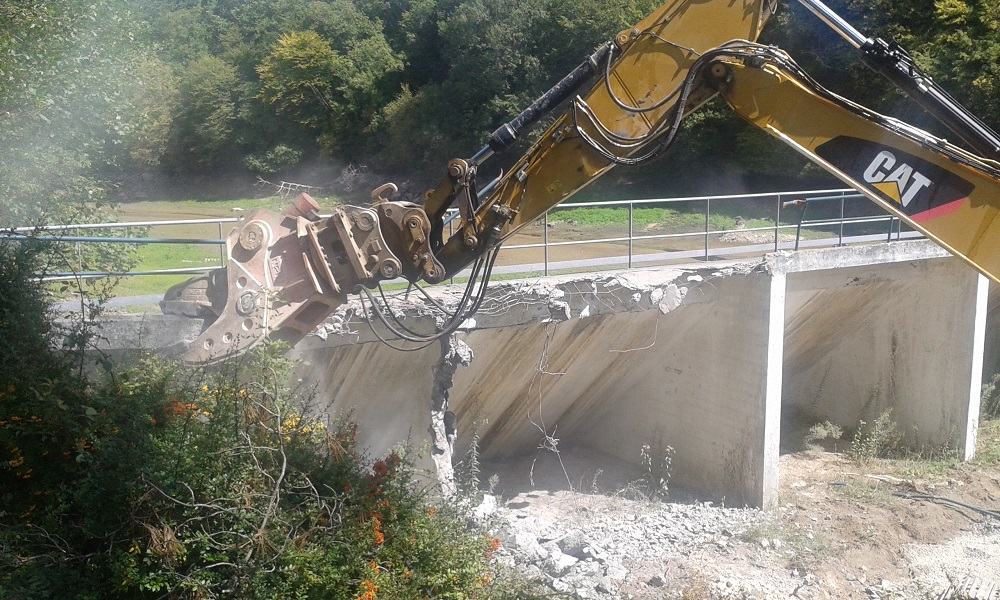

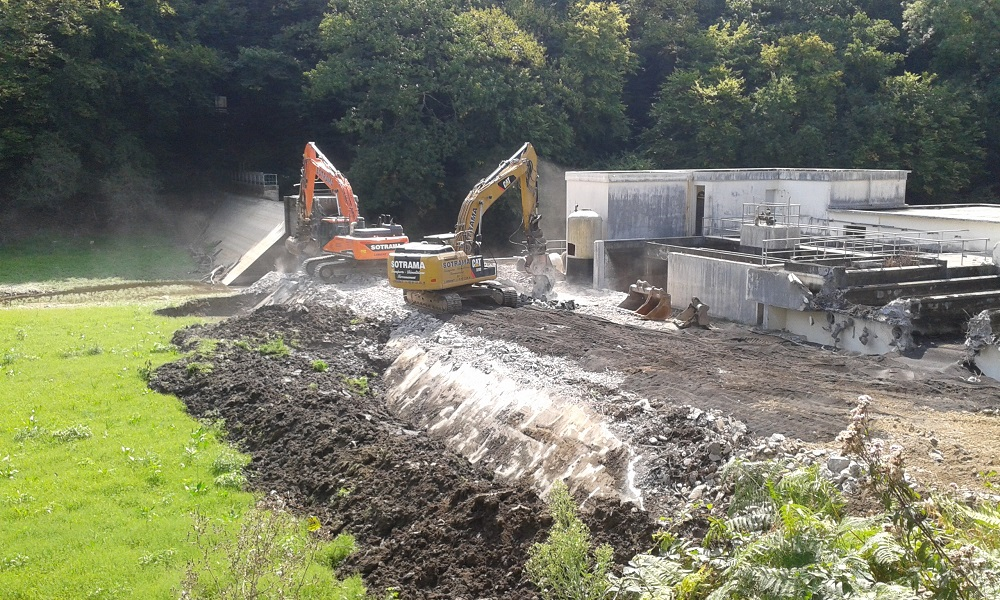

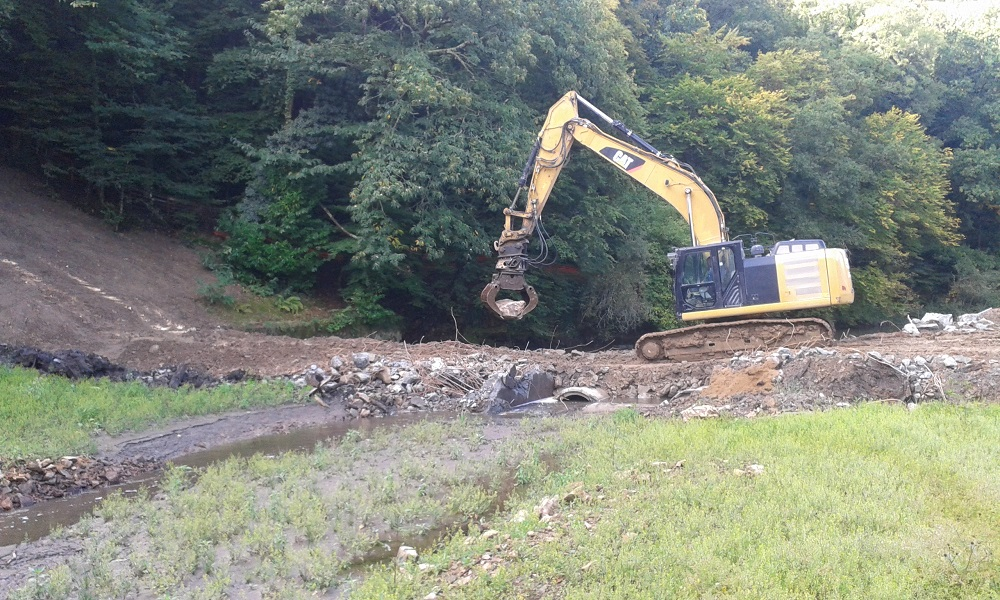

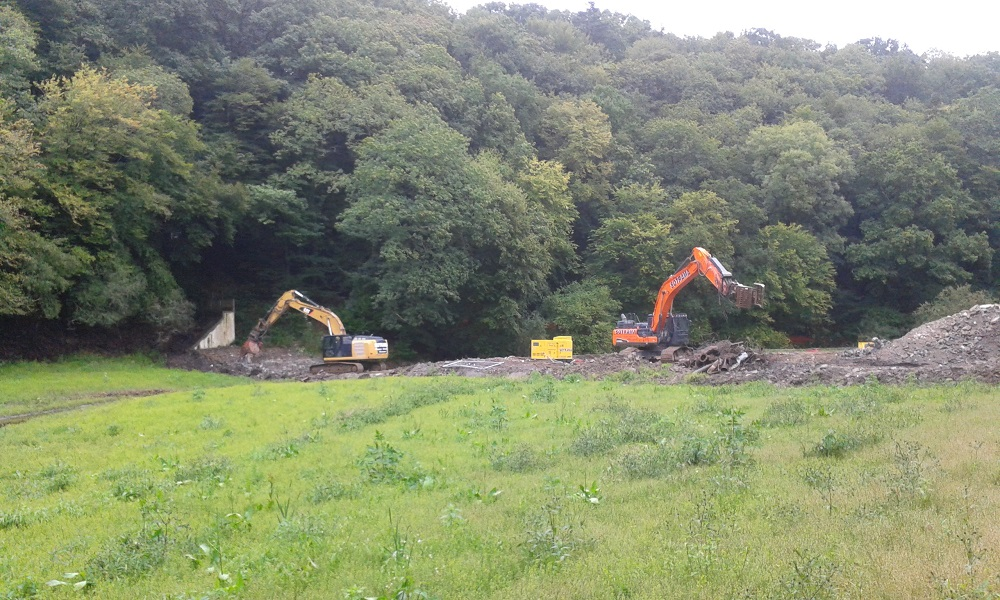

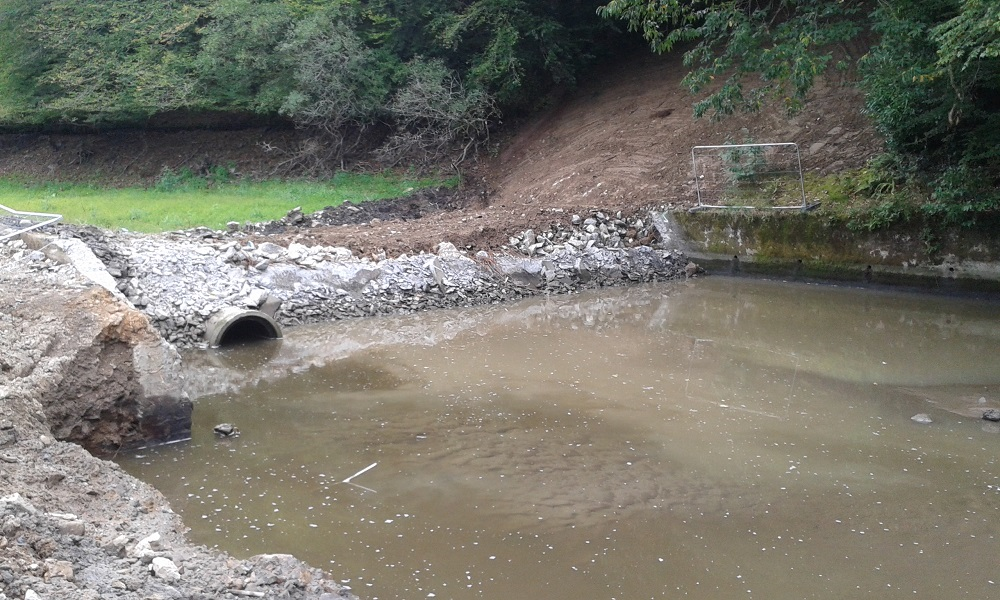

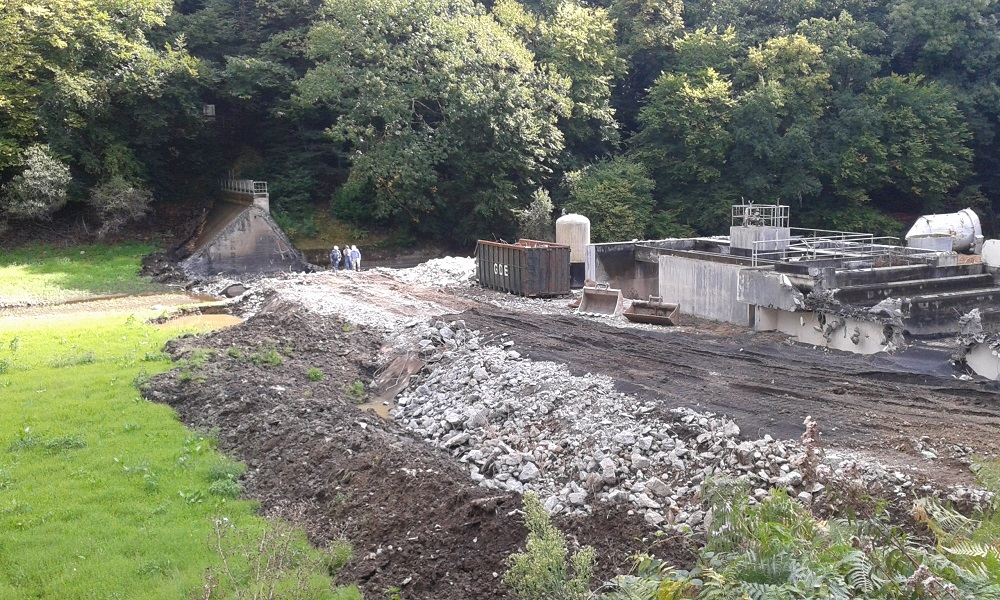

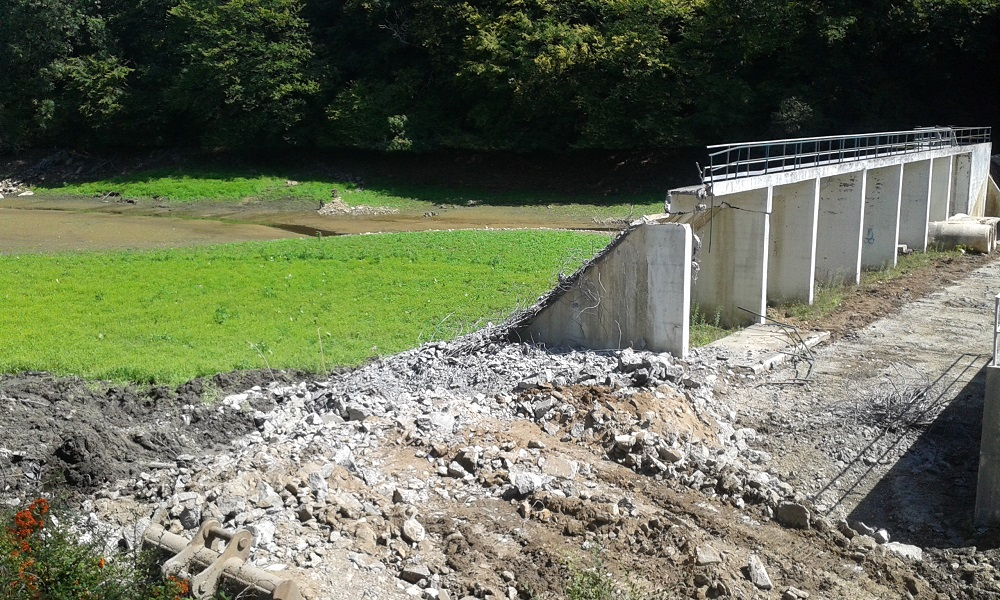

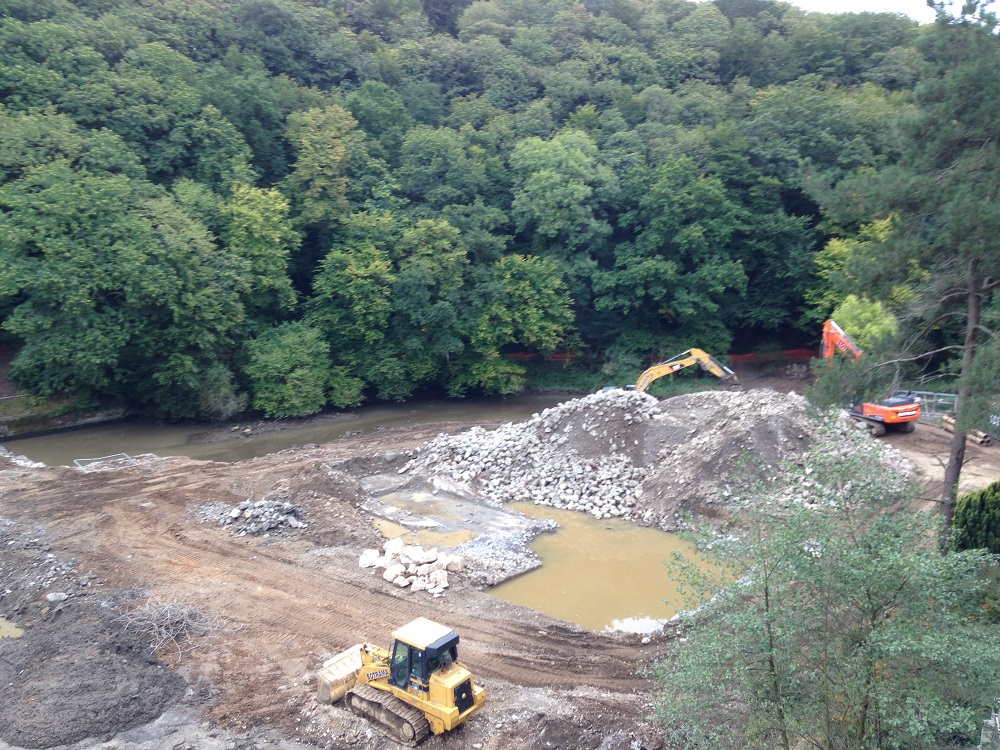

Les murs en rive droite ont été démolis. Les berges ont été adoucies et seront végétalisées. La démolition de la partie centrale est en cours.





28 septembre

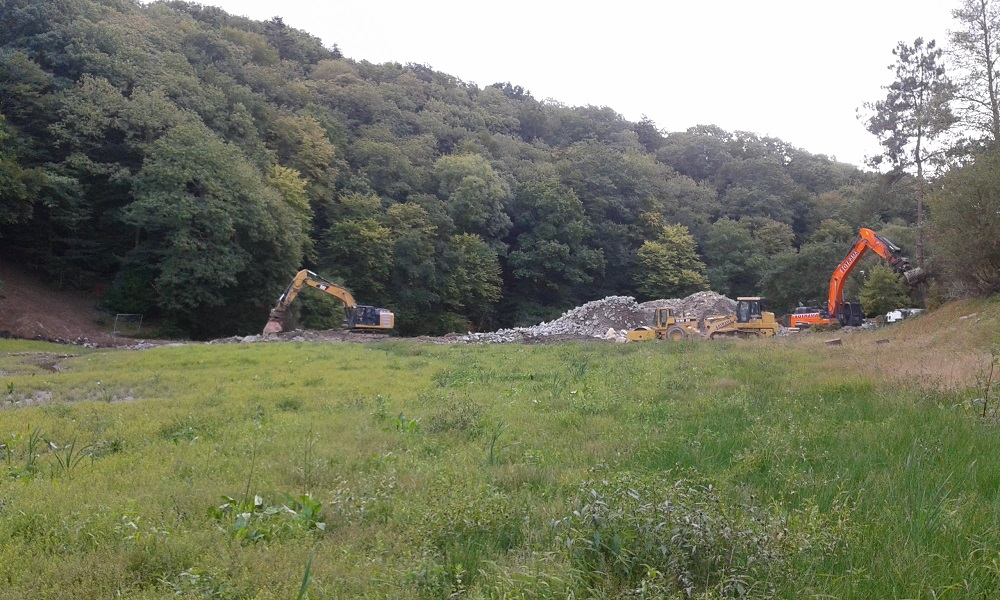

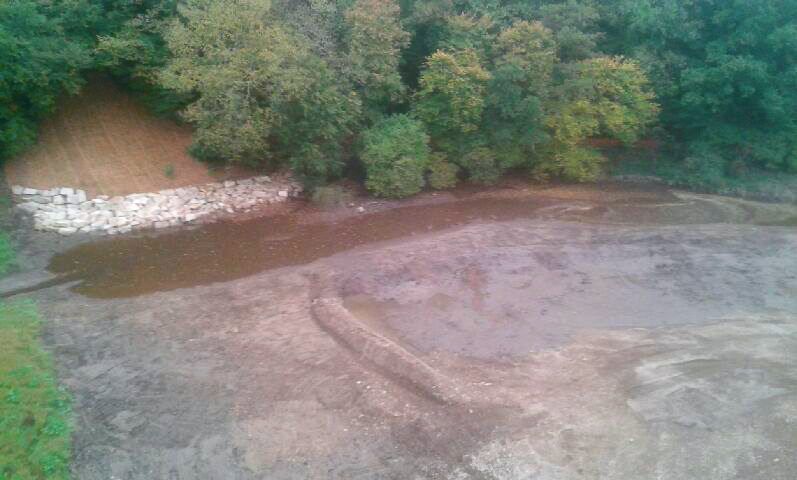

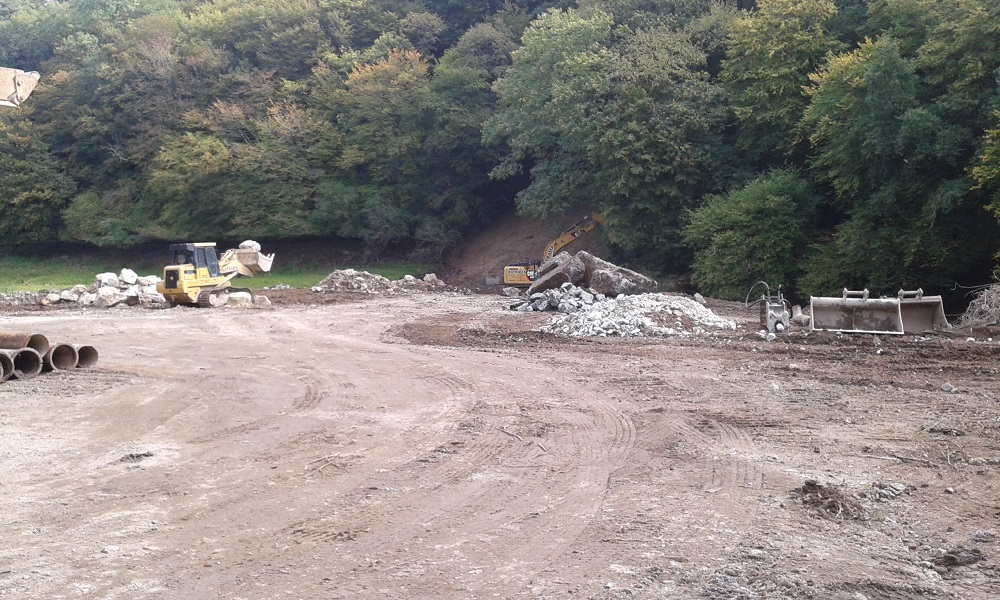

L'emprise de l'usine a été nivelée avec les matériaux de concassage issus de la démolition.



26 septembre

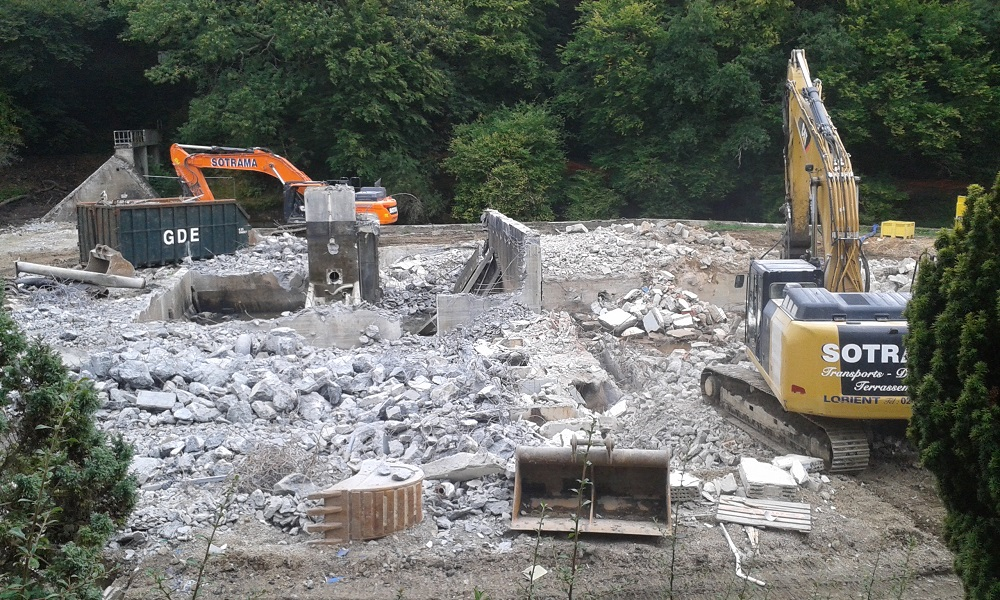

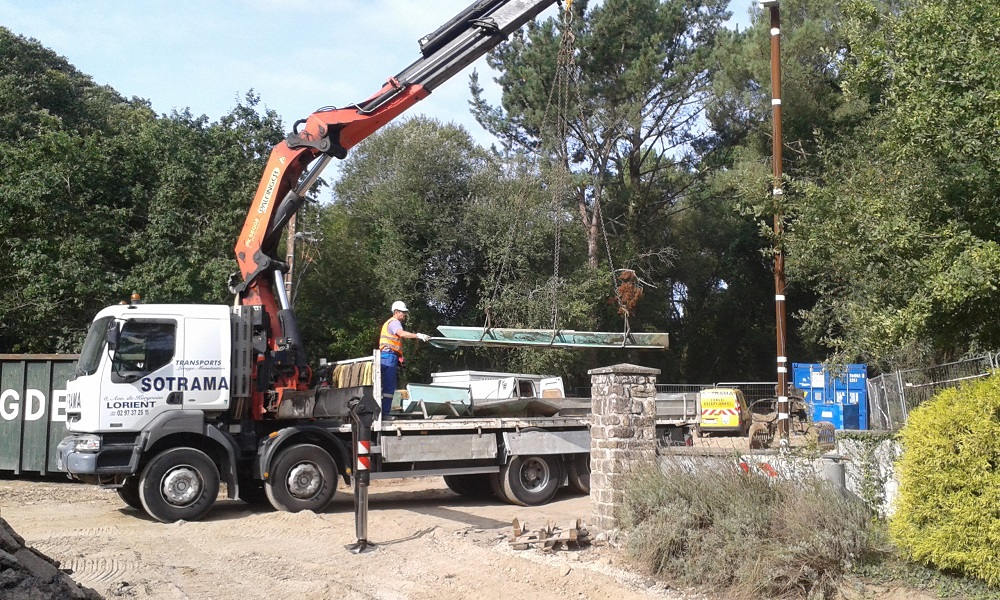

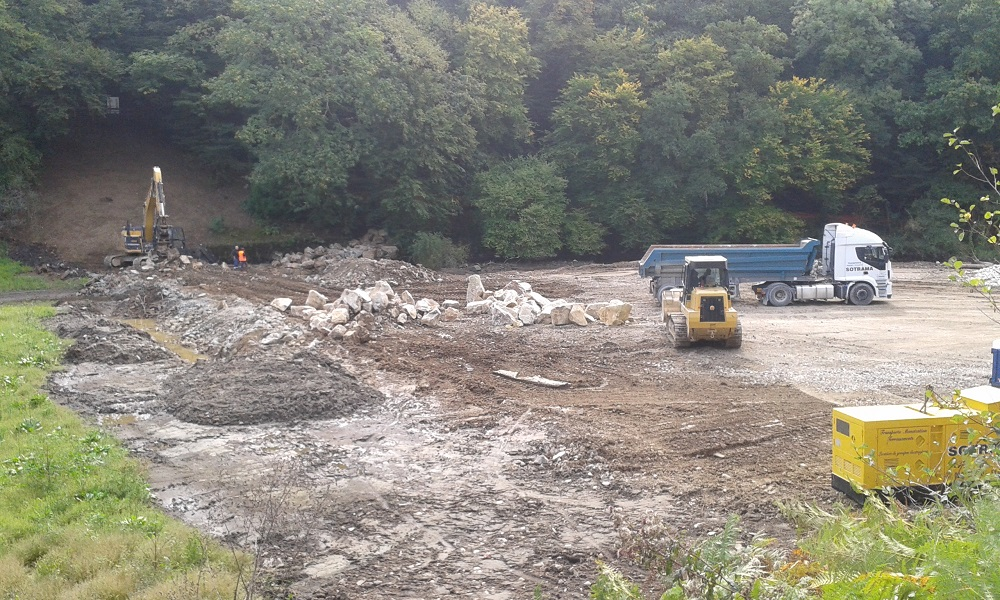

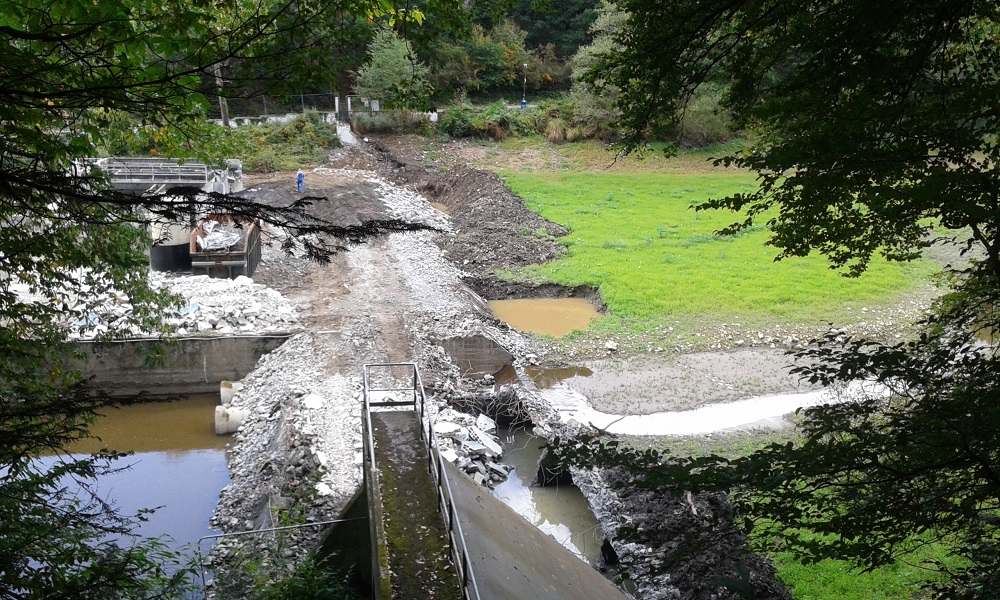

Voici quelques photos du chantier prises depuis une nacelle par l'entreprise SOTRAMA le 20 septembre :



25 septembre

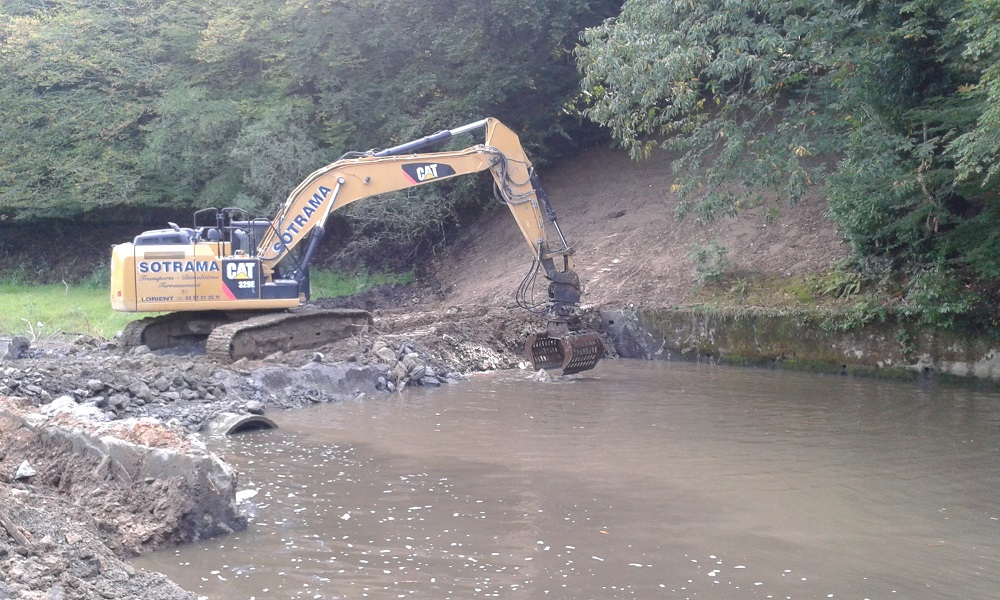

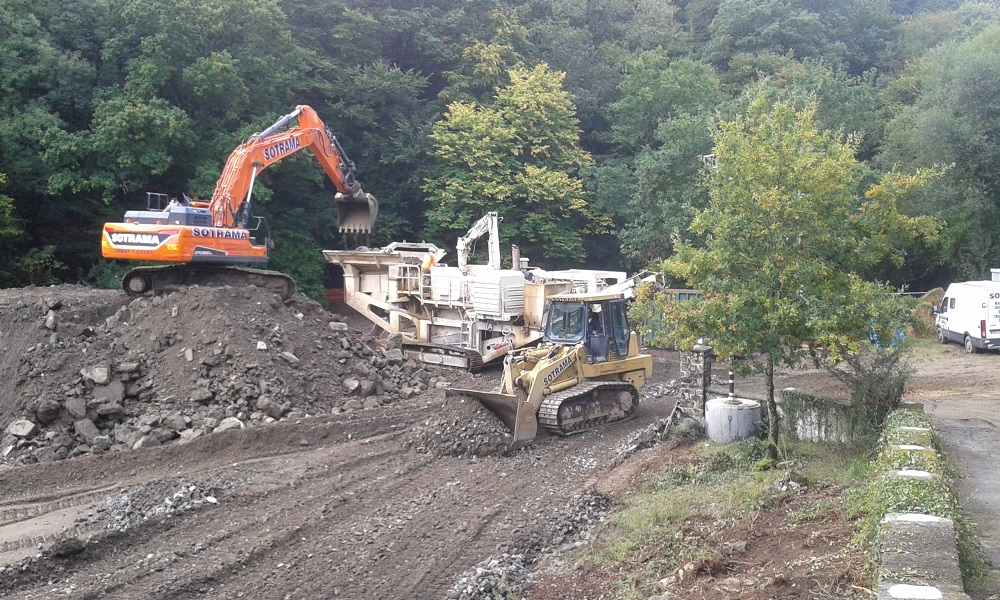

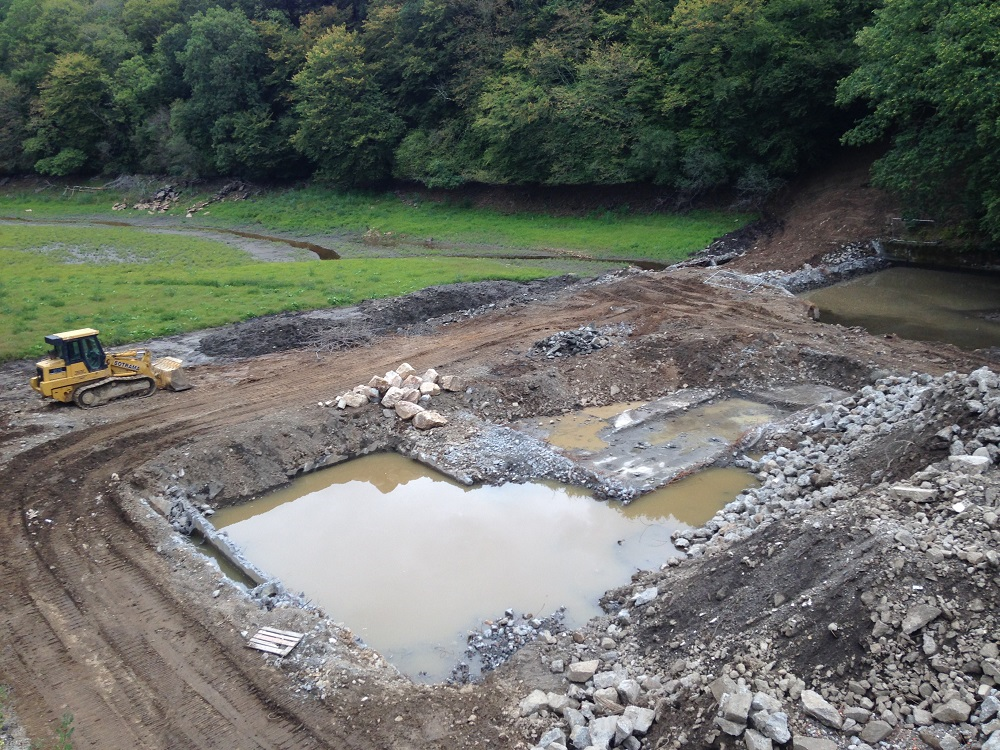

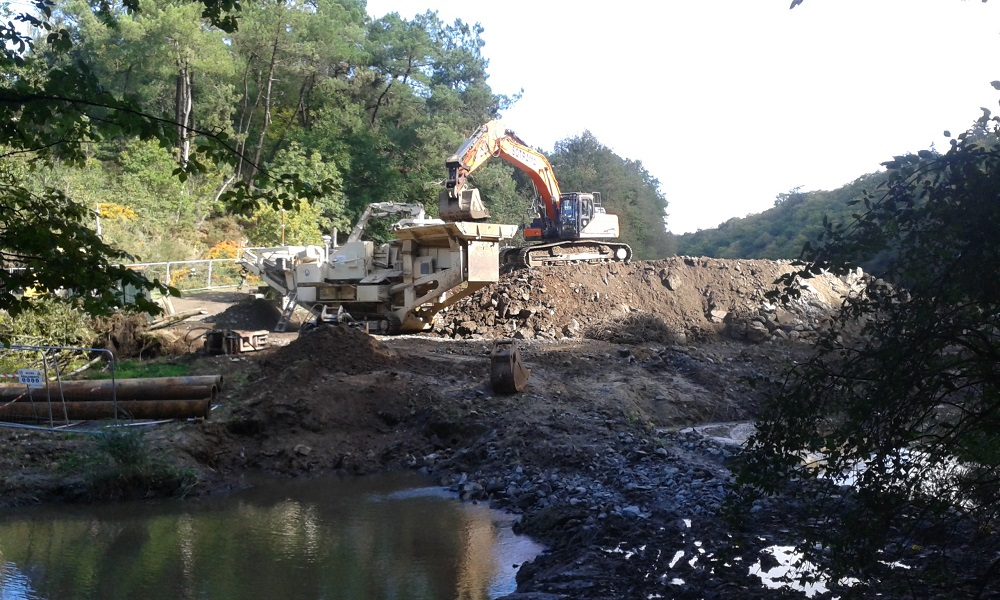

Concassage du béton issu de la démolition afin de remblayer les parties enterrées de l'usine :

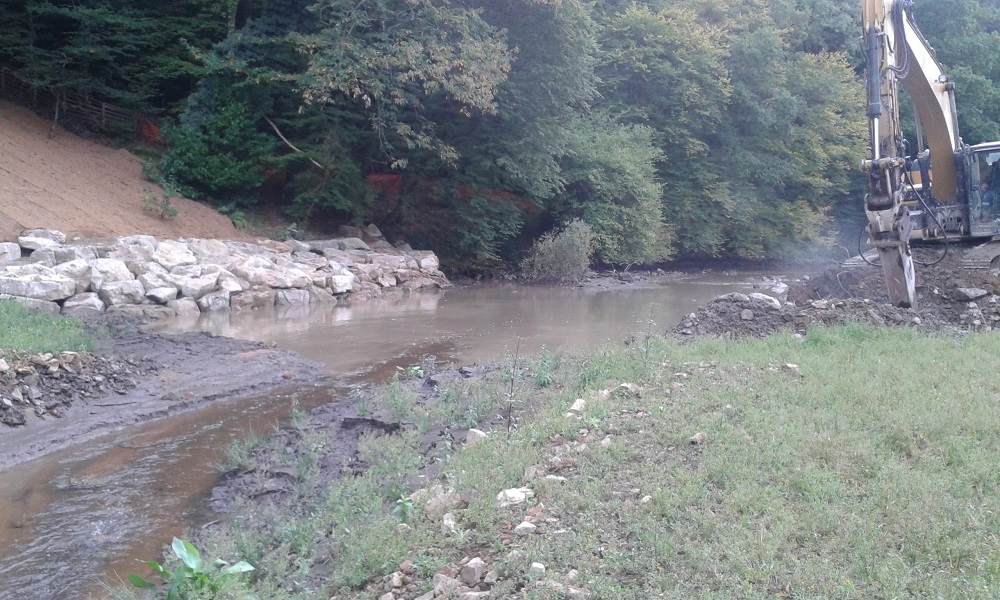

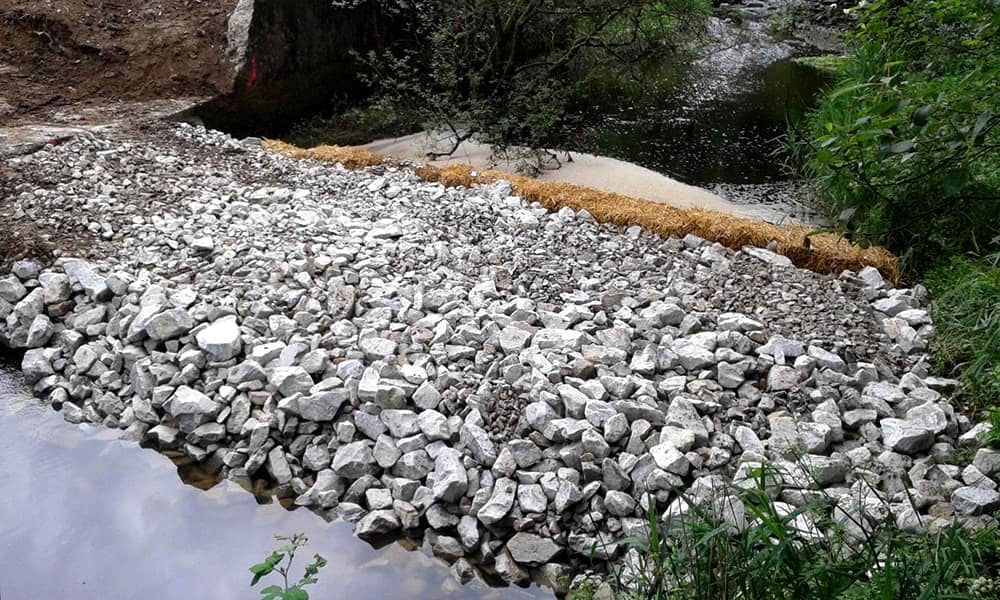

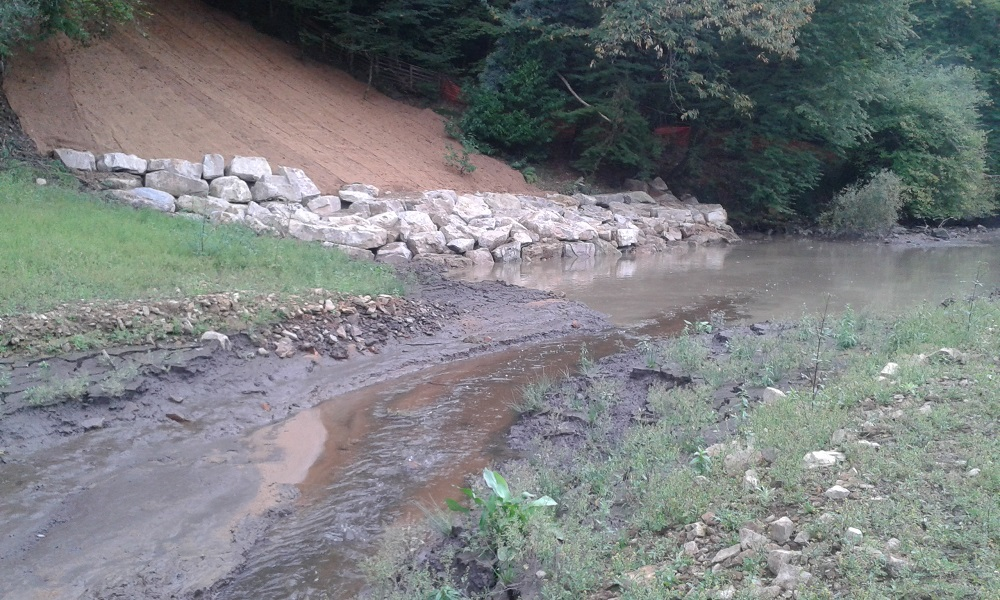

Mise en place des enrochements en pied de la rive gauche :



22 septembre

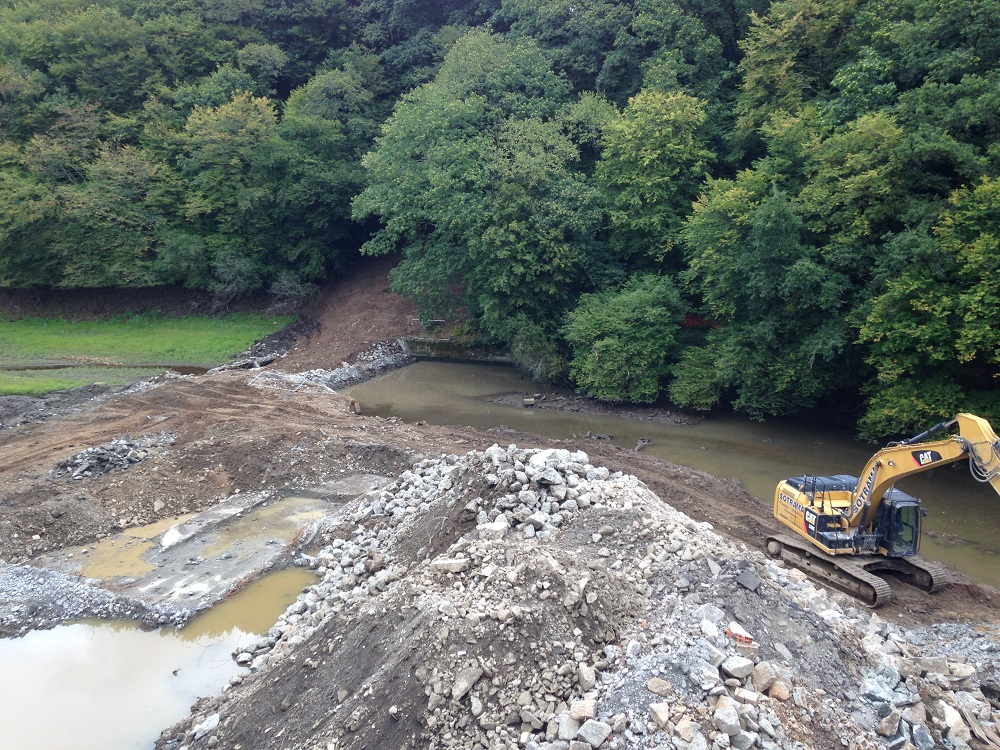

Vue du chantier depuis l'amont du "barrage" :

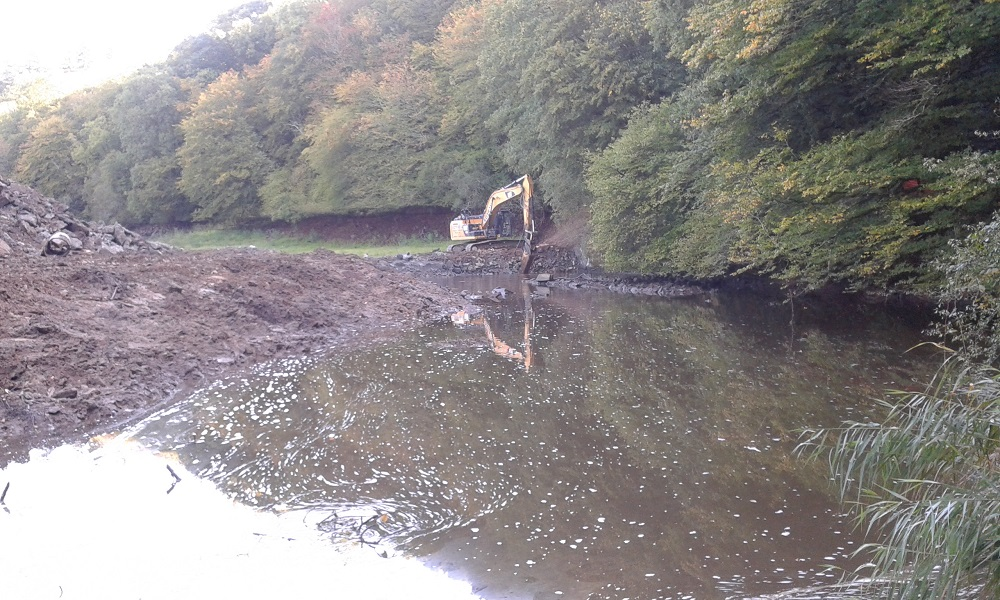

La rive gauche a été nivelée, avant mise en oeuvre des plantations :

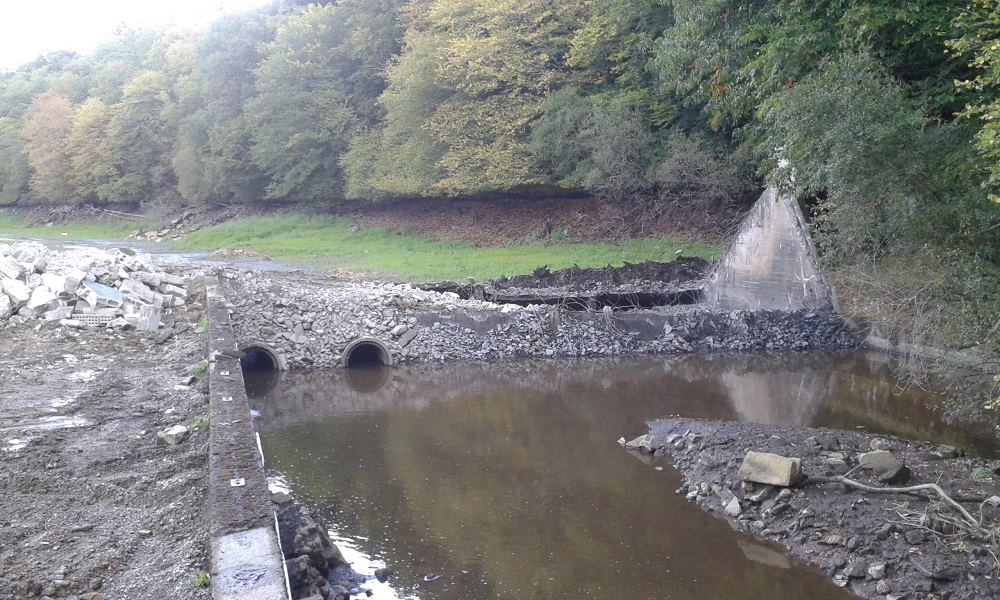

Les murs de soutènement en rive droite ont été démolis avant de renaturer la berge du cours d'eau (vue depuis l'aval) :



13 septembre

Début du traitement de la rive gauche : démolition des parties aériennes en cours

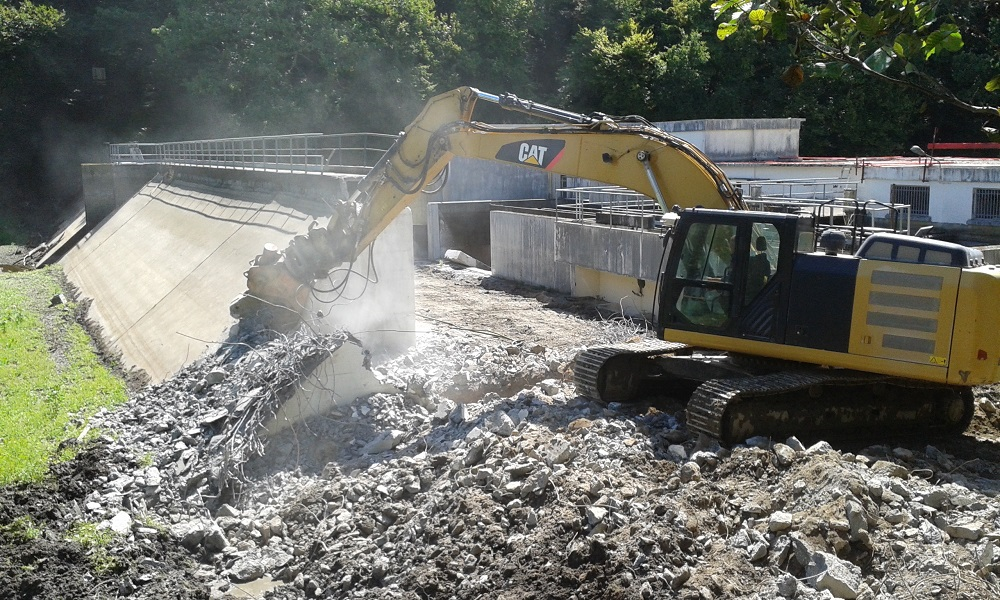

Le barrage est quasiment démoli (hors extrémité rive gauche et fondations en partie centrale) :

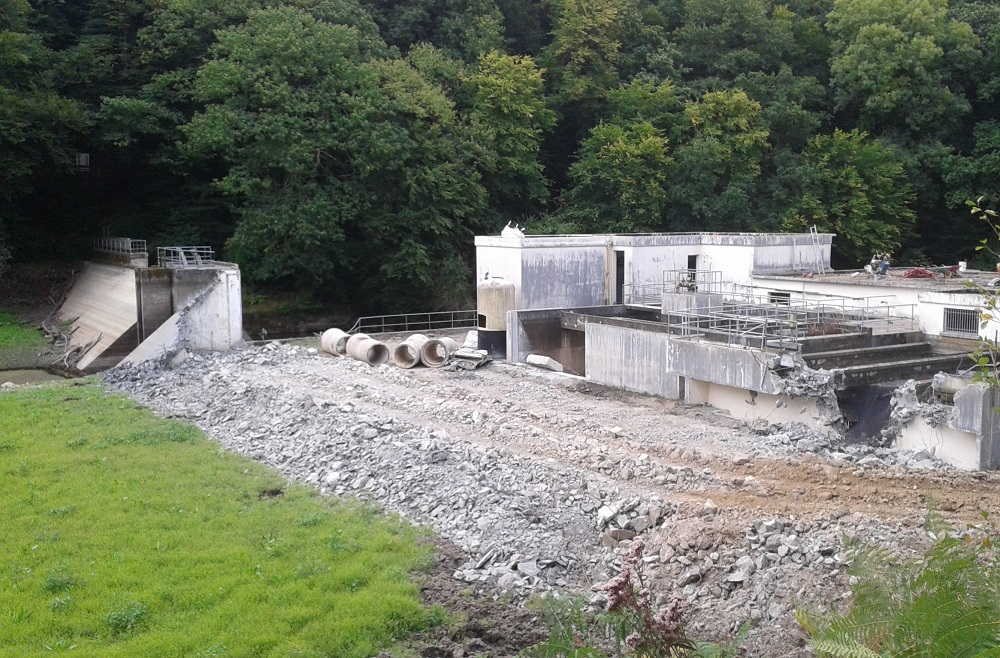

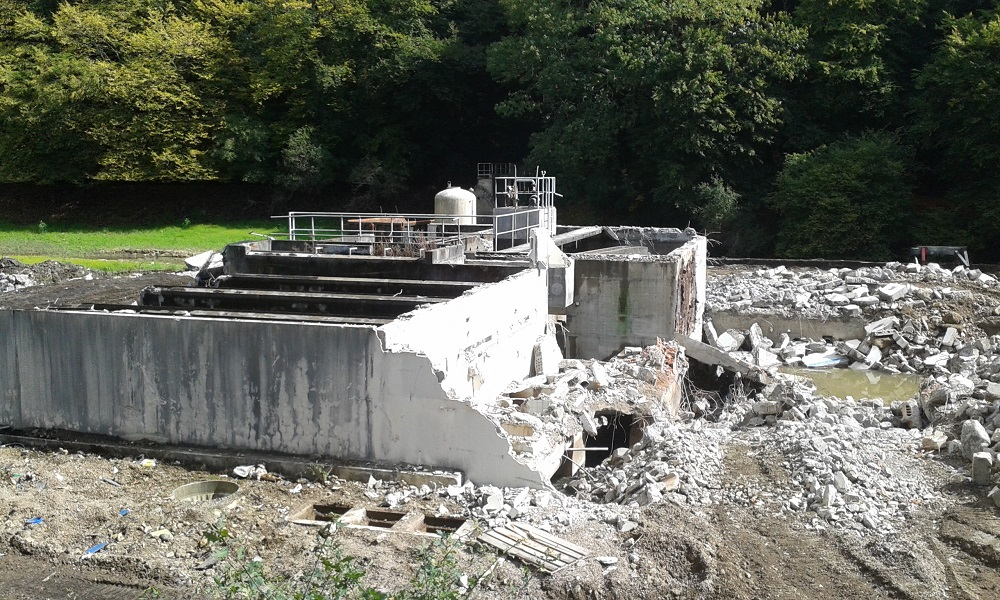

La démolition de l'usine est terminée, comme prévue jusqu'à -1 m du futur terrain fini :



6 septembre

Les parties aériennes de l'usine sont presque entièrement démolies.



1er septembre

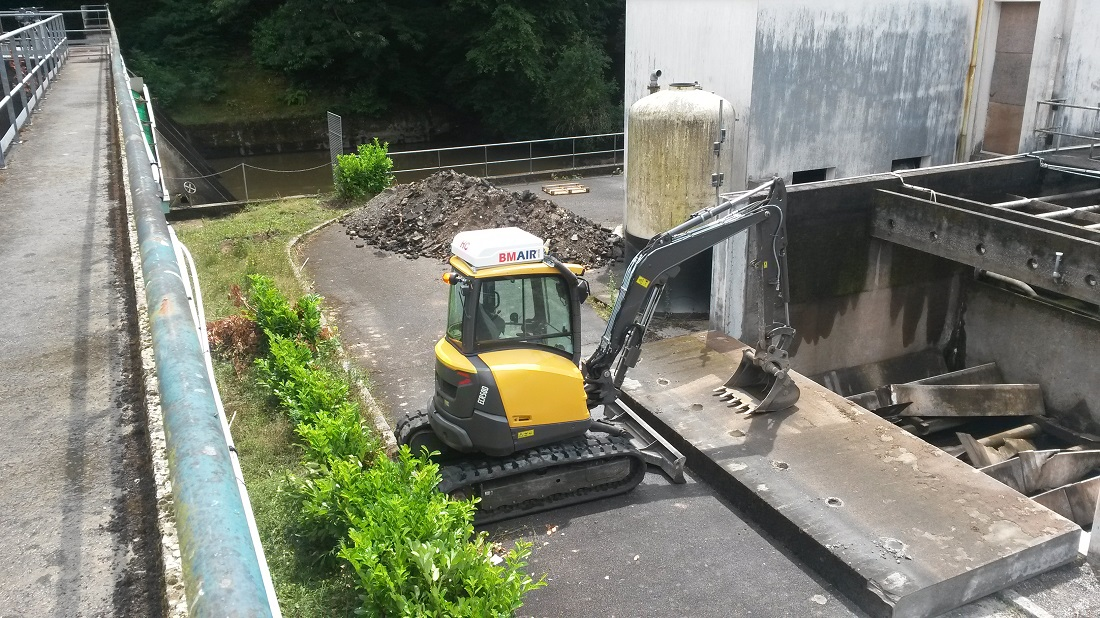

Le déversoir du barrage est détruit. Environ 90 % des parties aériennes du barrage et 50 % de l'usine sont démolis.





29 août

Vue du chantier le mardi 29 août :

En raison de la trop faible portance du sol, il est impossible de réaliser l'accès à la rive gauche par l'amont du barrage comme prévu.

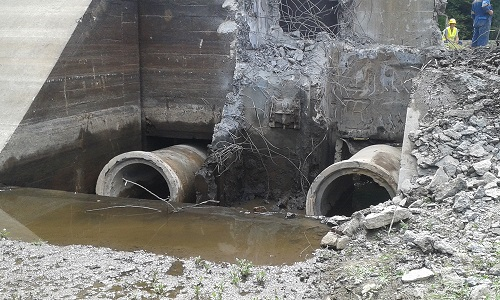

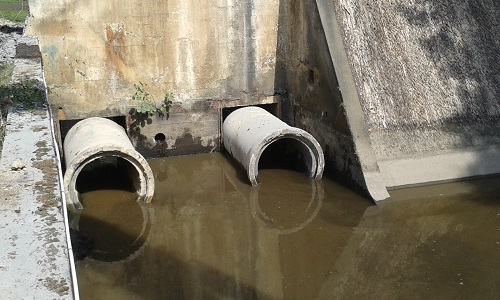

Un passage sera donc réalisé au droit de la tour de prise après pose de busages dans les passages des vannes :



25 août

Le barrage commence à disparaître du paysage :

Récupération de la passe à anguilles :



21 août

Le démarrage des travaux de démolition évoqué dans la presse locale : découvrez les articles de Ouest-France et du Télégramme.



18 août

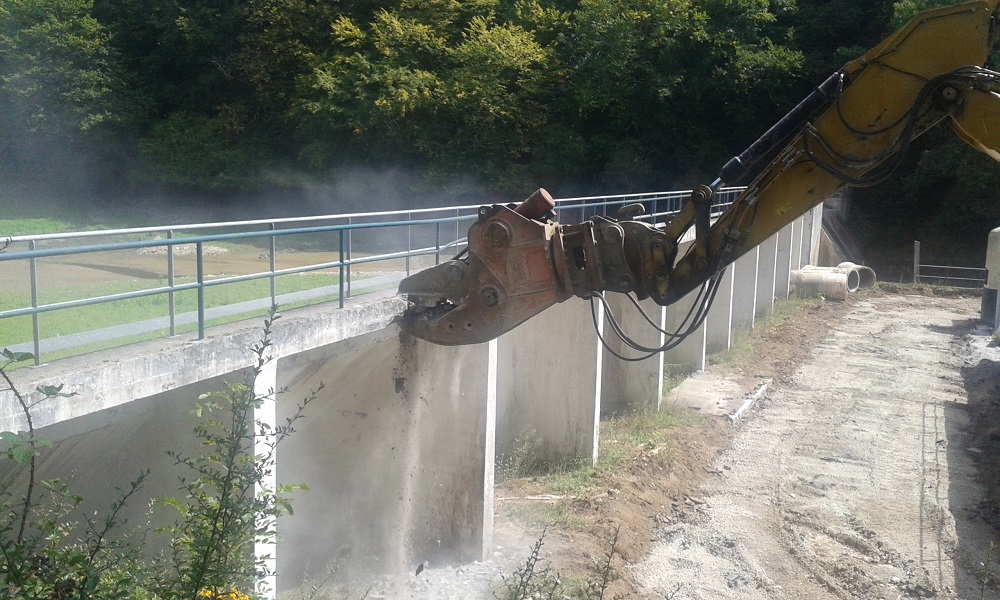

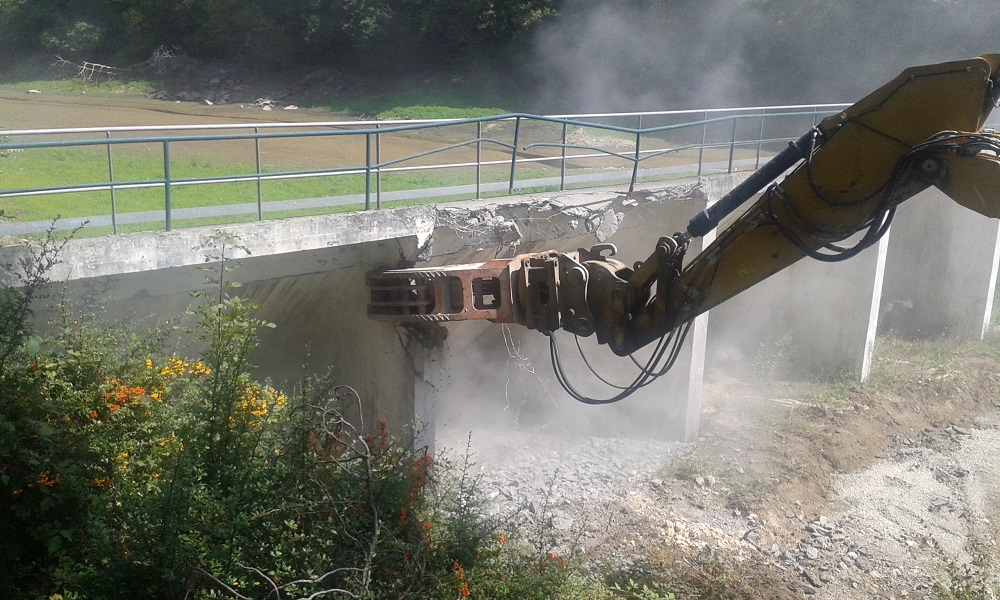

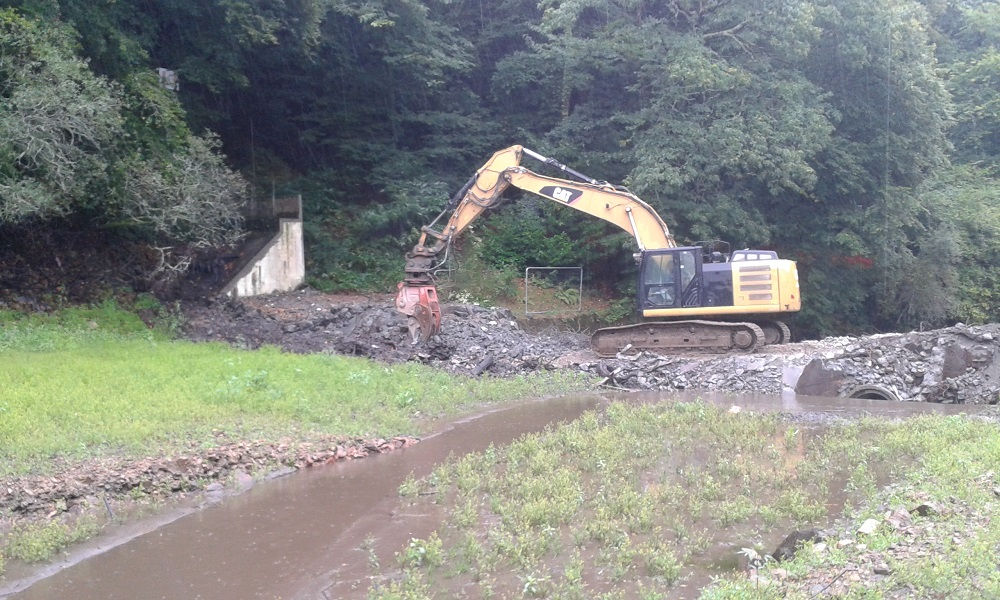

Poursuite de la démolition du barrage :





16 août

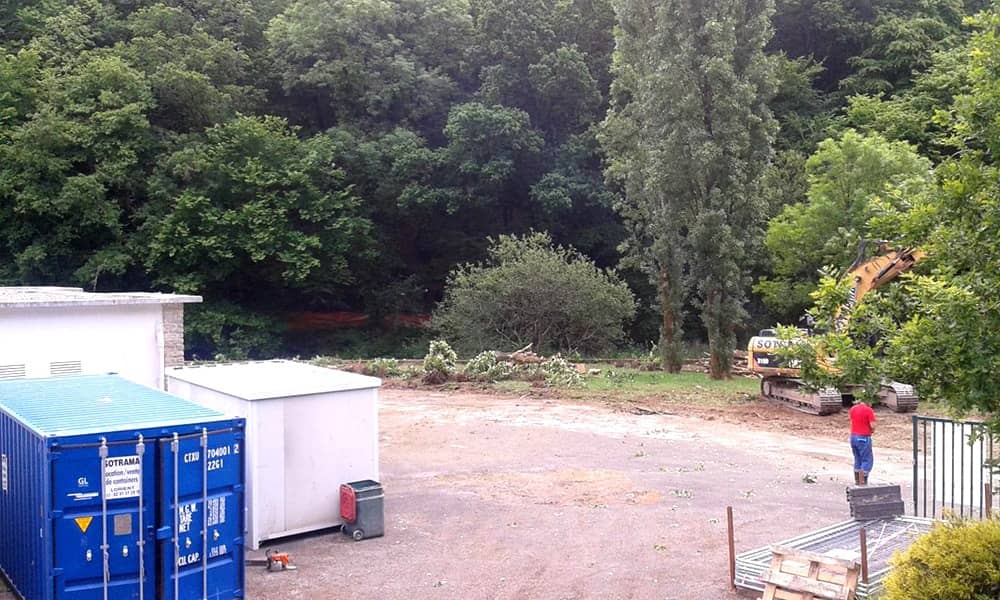

Le désamiantage étant terminé, la démolition peut commencer.

Les premiers coups de pince hydraulique ouvrent une brèche en rive droite du barrage.






16 août

Les anciennes prairies de Pont Sal reverdissent !



24 juillet

Le fond de la retenue s'assèche et reverdit doucement...





20 juillet

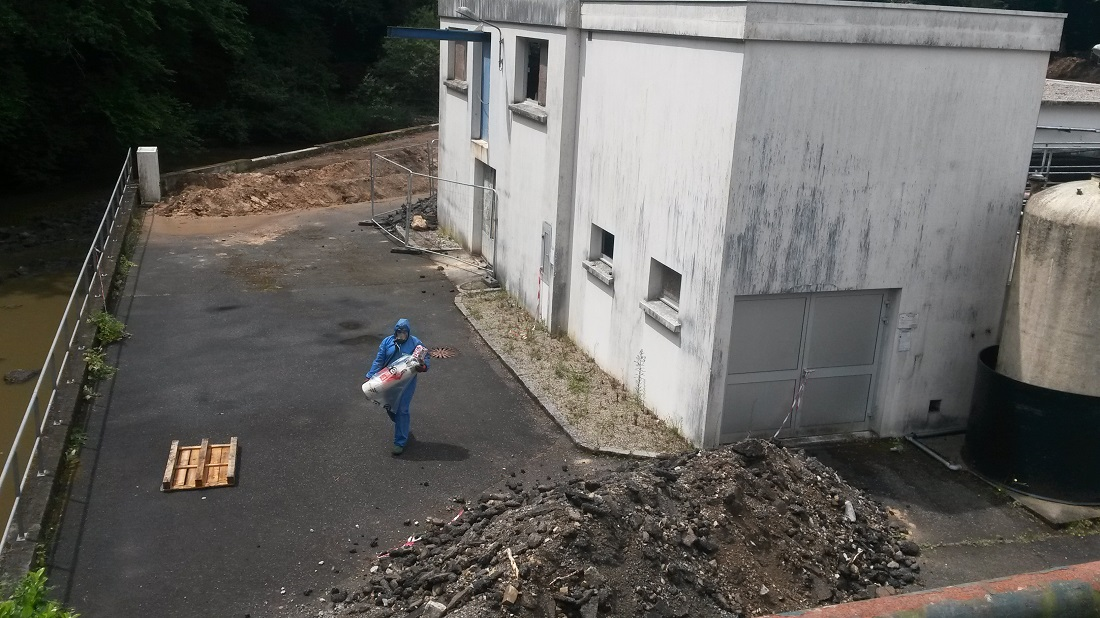

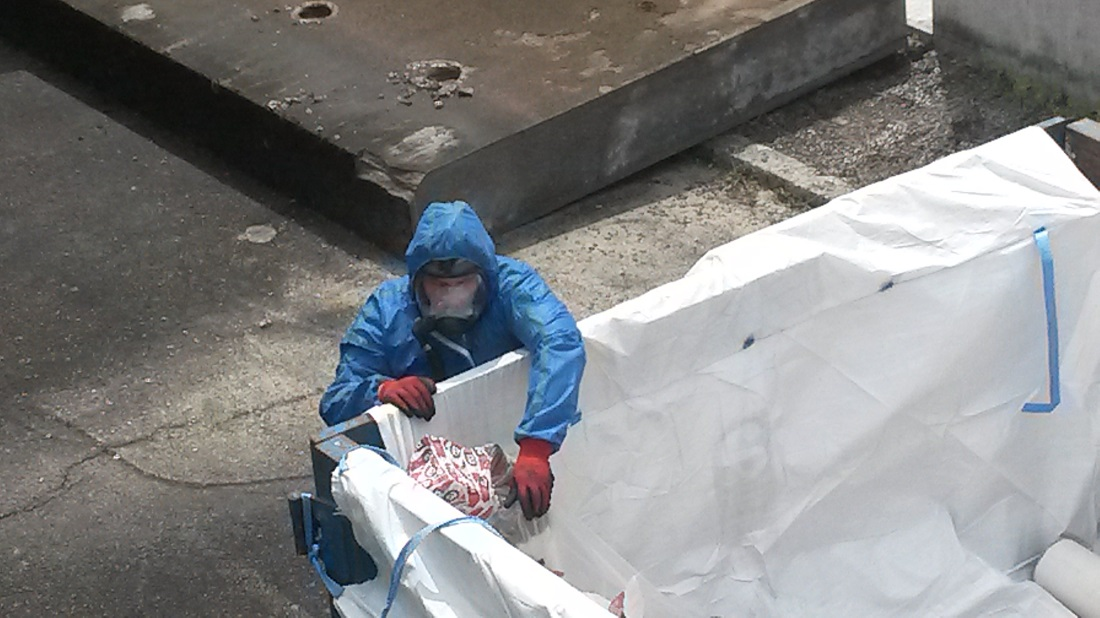

Le désamiantage de la station est en cours. Opération réalisée par l'entreprise SFB.





7 juillet

Revivez la vidange progressive de la retenue en Time Lapse



© Eau du Morbihan / Réalisation : Her-Bak Médias





7 juillet

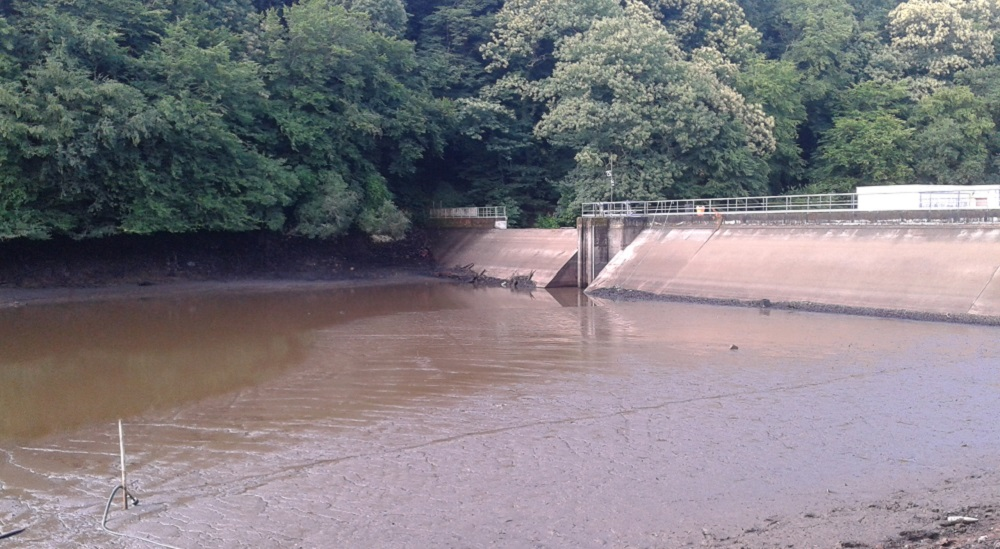

La retenue est vide ! Le sédiment commence déjà à se végétaliser par endroit...

28 juin 2017

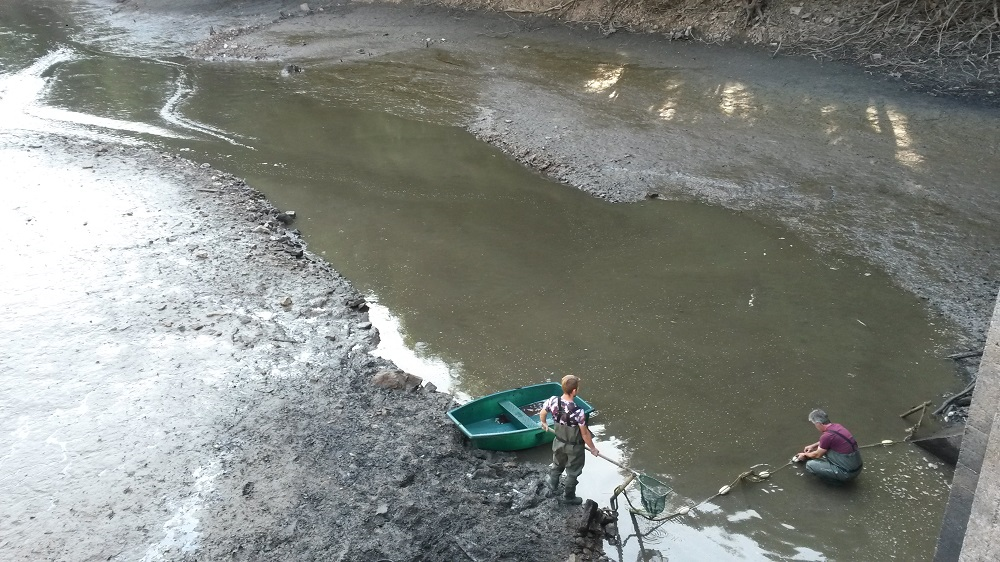

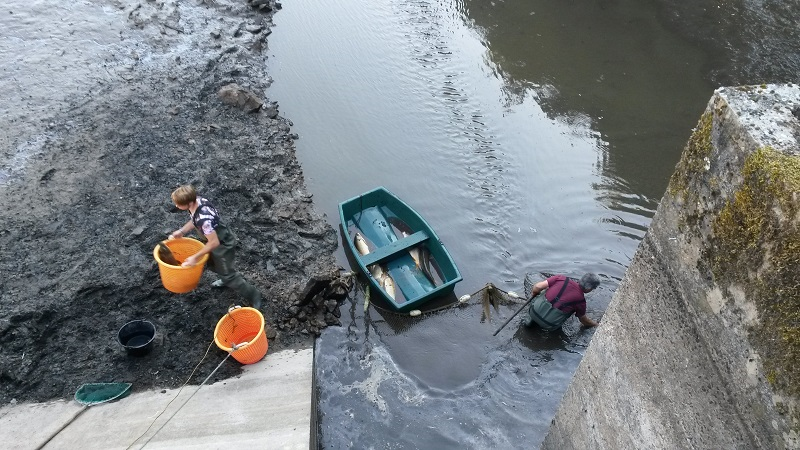

Réalisation des pêches de sauvegarde avant la fin de la vidange par M. Rélot, pêcheur professionnel agréé missionné par Eau du Morbihan :

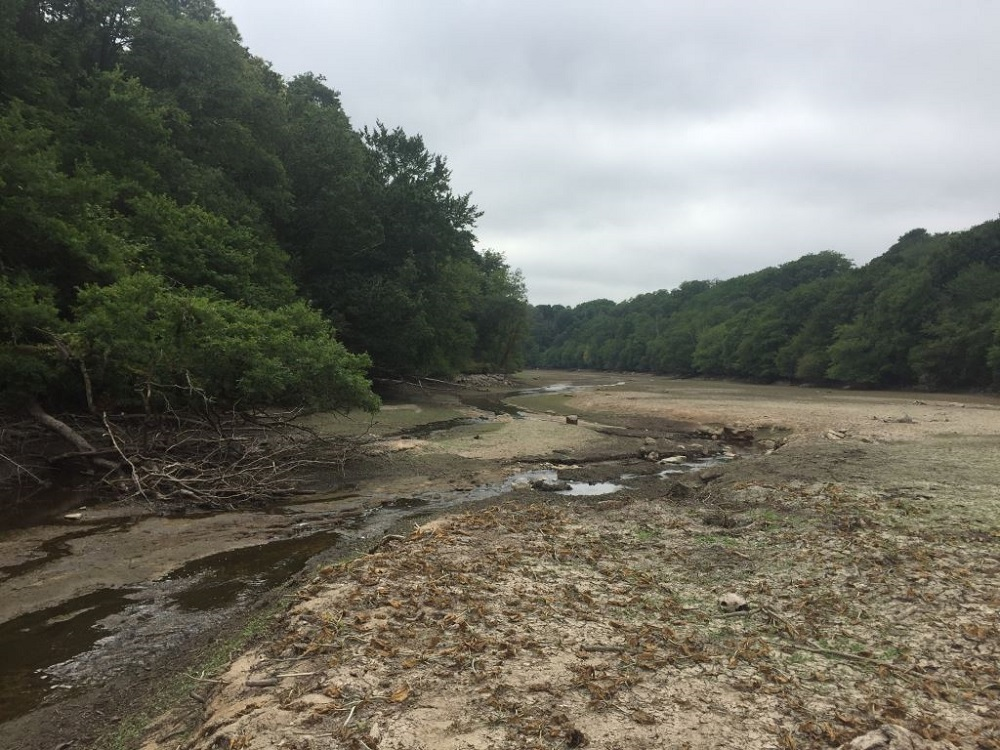

La retenue est quasiment vide :



Le Sal reprend tranquilement son lit, comme ici au pied des rochers de Toul er Hakouz :



26 juin 2017

Une infographie animée, pour tout savoir sur les différentes étapes du chantier d'effacement du barrage de Pont-Sal !



  © Eau du Morbihan / Réalisation : Her-Bak Médias



23 juin 2017

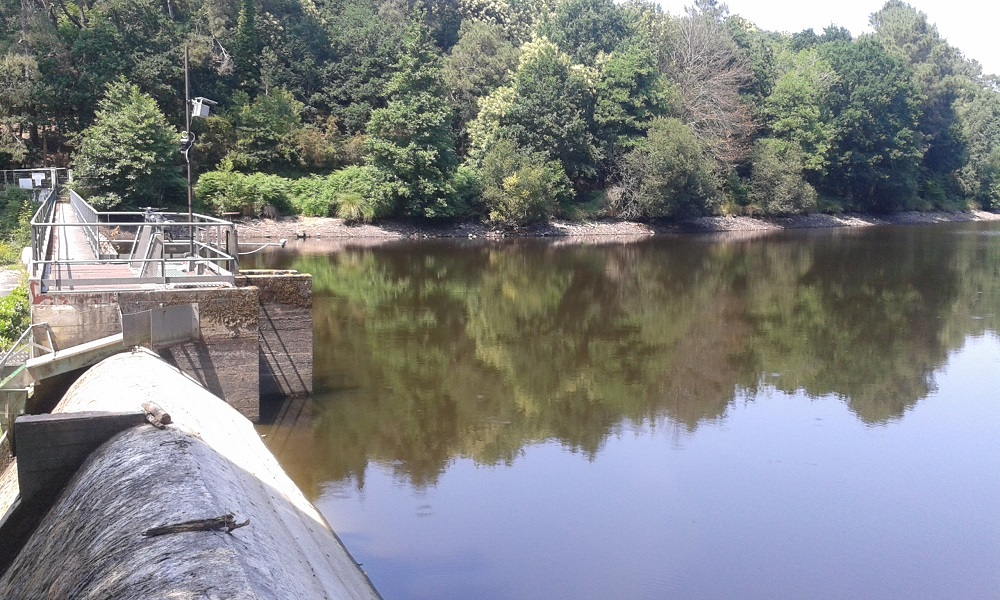

Niveau à -2,50 m. Il ne reste plus qu'environ 20 % du volume à vidanger soit 40 000 m3.

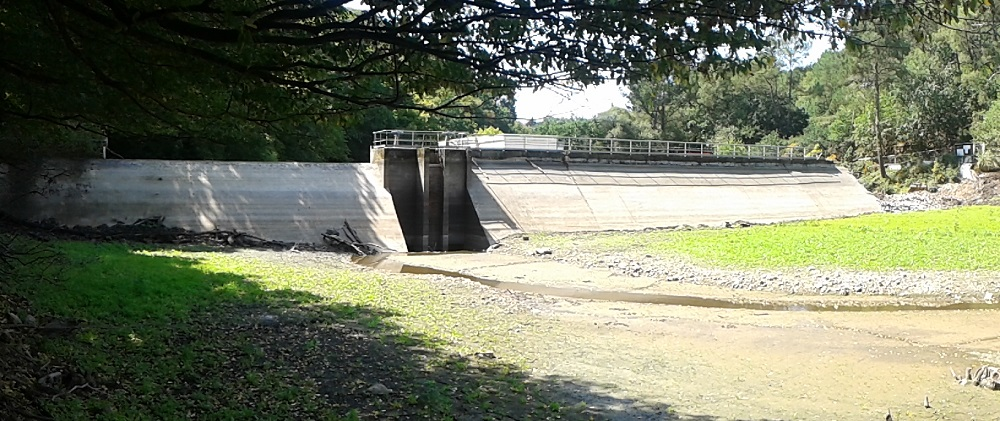

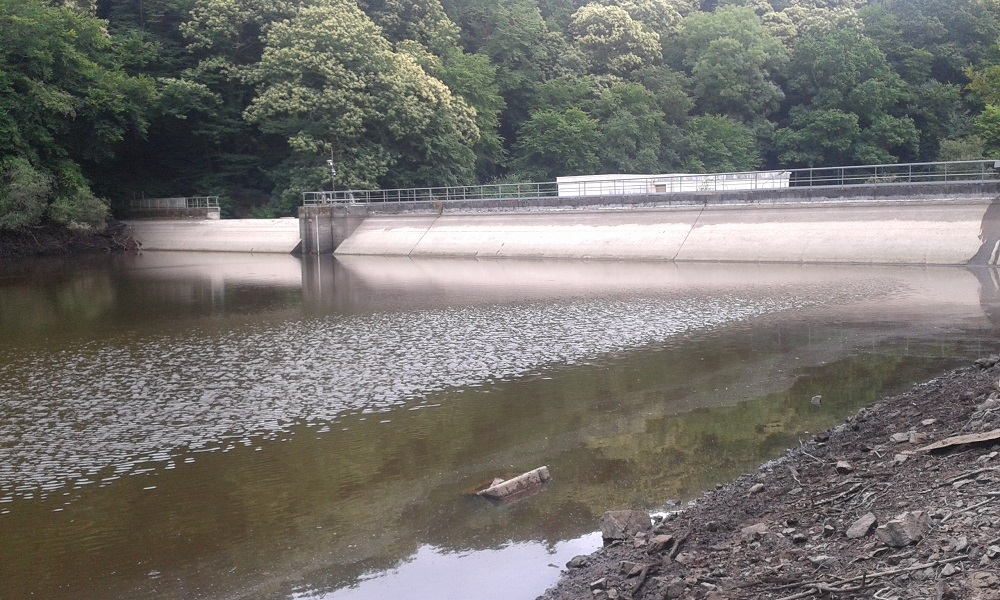

Photo du barrage le 23 juin :

Photos de la retenue en rive gauche, depuis le chemin de promenade du bois de Pont-Sal :



20 juin 2017

Niveau à -1,40 m. Il reste environ la moitié du volume à vidanger. Le Sal en amont reprend son lit d'origine.

Photos du barrage le 20 juin :



Photos de l'amont de la retenue en assec le 20 juin, le Sal reprend son lit :



16 juin 2017

Effacement du barrage de Pont-Sal : on en parle dans la presse !

Ouest-France

Le Télégramme

... et à la télé : JT de Tébésud du 16/06 (sujet à partir de 2:35)



15 juin 2017

La restauration de la continuité écologique au niveau du barrage de Pont-Sal évoquée dans la Lettre de l'Observatoire des poissons migrateurs de Bretagne.



 15 juin 2017

Le début des travaux en TIME LAPSE

Source: Her-Bak Médias + Eau du Morbihan

13 juin 2017

Ouverture d'une vanne de fond : démarrage de la vidange progressive de la retenue.



 © Eau du Morbihan / Réalisation : Her-Bak Médias

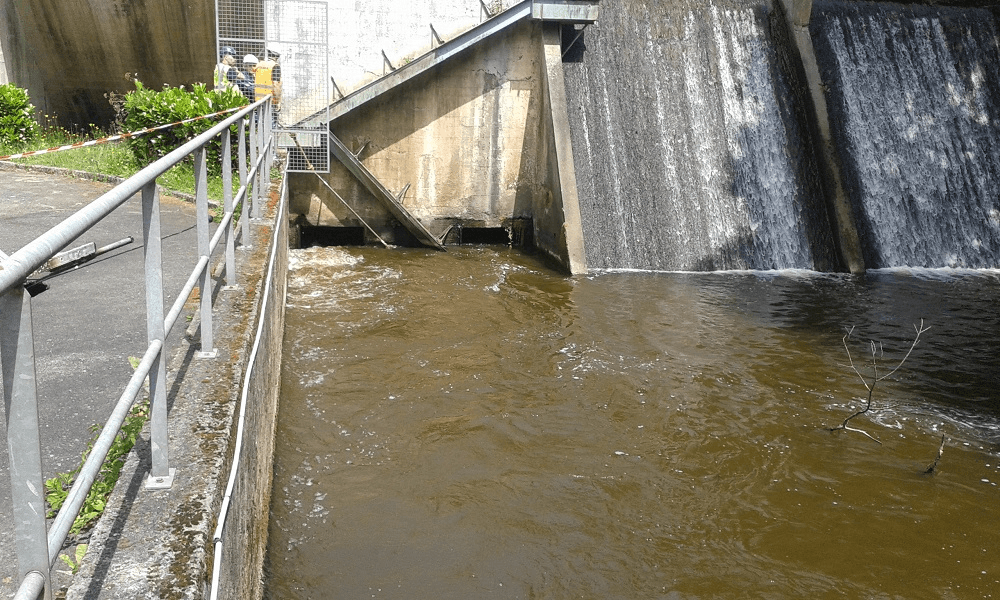

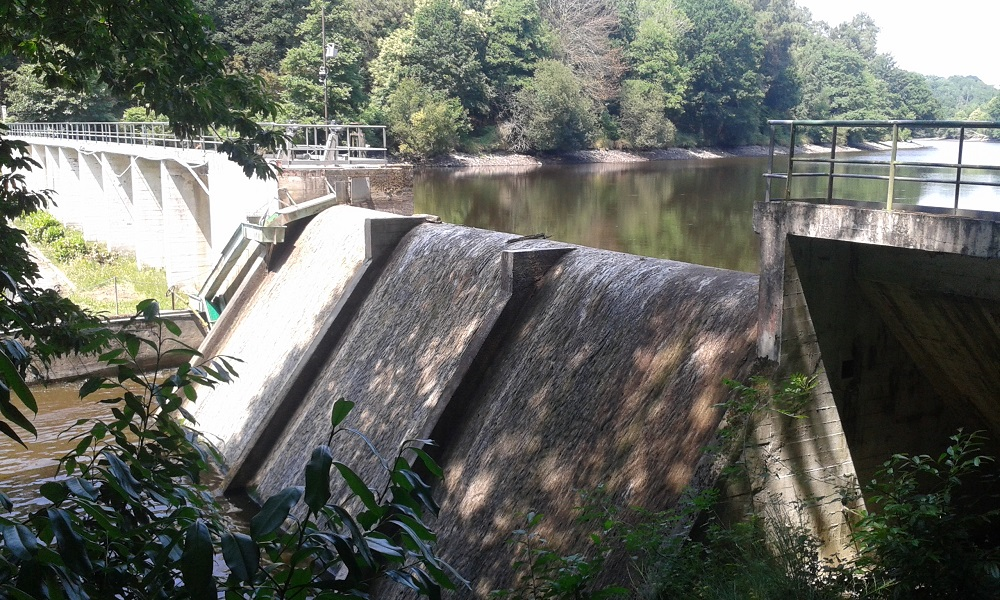

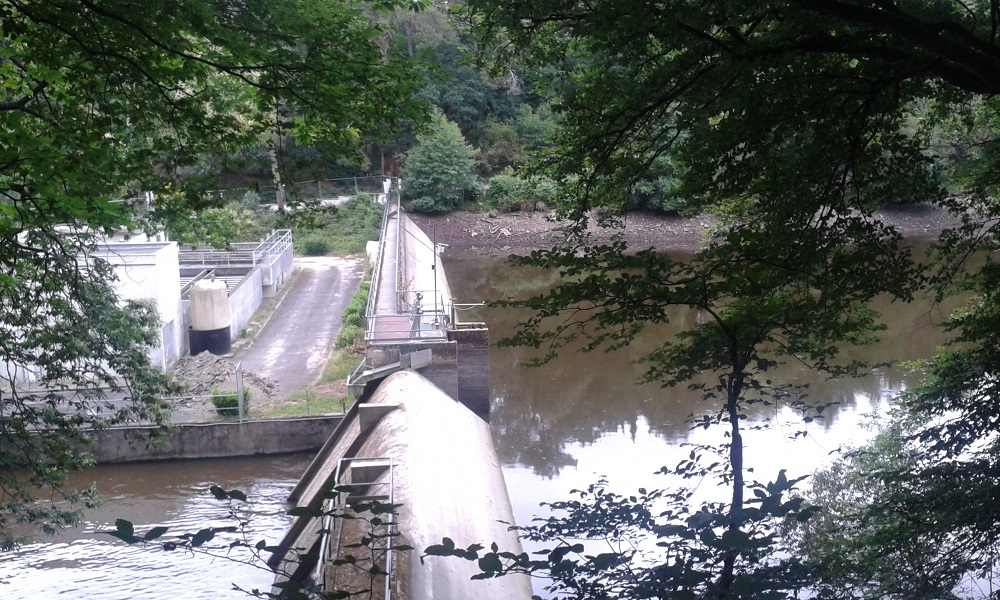

Une dernière photo du barrage en surverse !



12 juin 2017

Piste d'accès en rondins et filtre aval terminés.







9 juin 2017

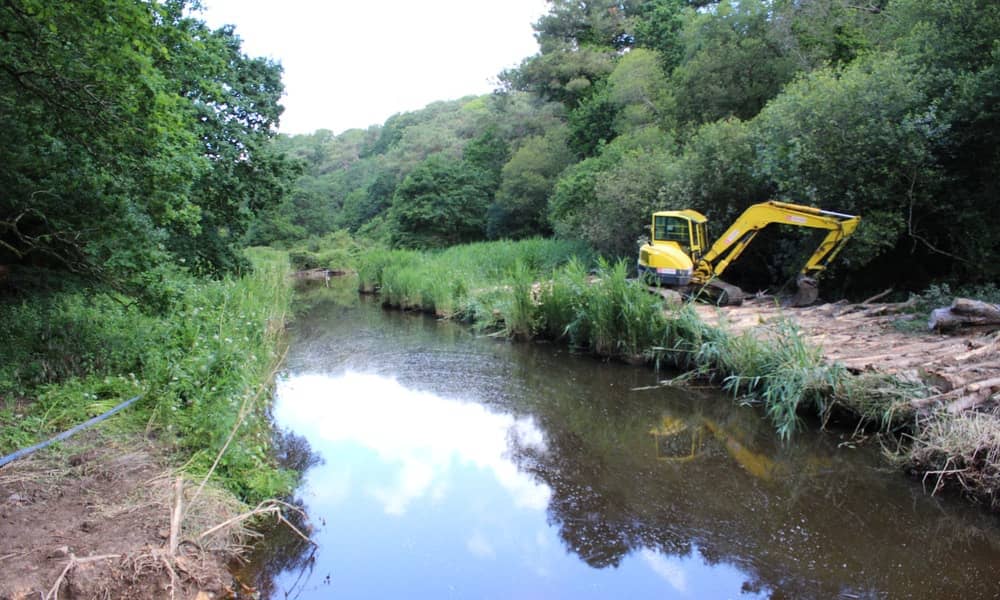

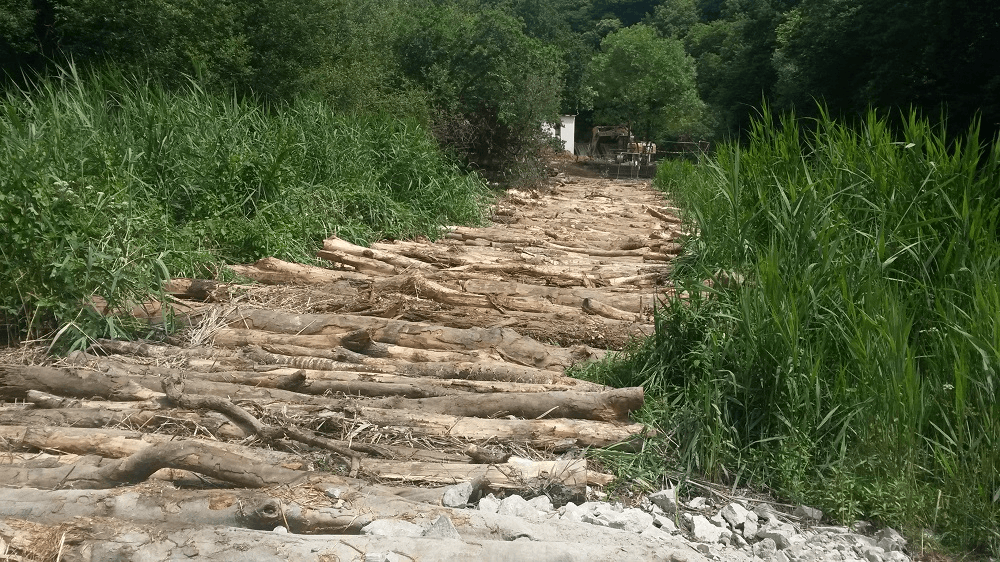

Création de la piste d'accès au futur filtre aval. Compte-tenu de la très faible portance du sol, la piste est réalisée en rondins de bois afin de préserver les berges et la zone humide.



6 juin 2017

Dévoiement de la conduite d’eau potable en cours. Premier filtre de décantation terminé.



22 mai 2017

Démarrage du chantier sur site par la pose des barrières, le dégagement des haies et la préparation des filtres de décantation. Pose du panneau de chantier.



2 mai 2017

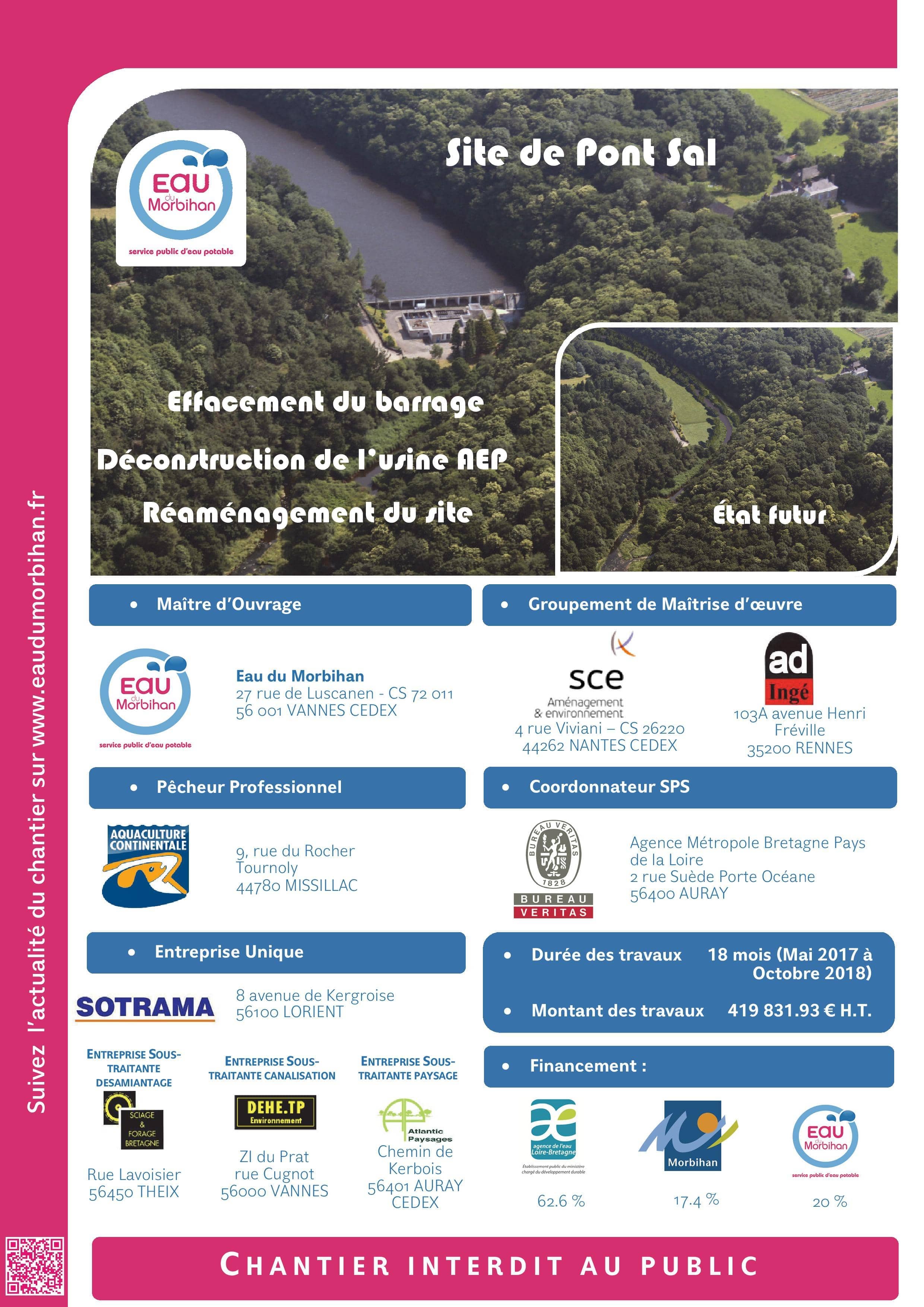

Notification du marché de travaux à l’entreprise lorientaise SOTRAMA. Le désamiantage est sous-traité à l’entreprise SFB, les conduites d’eau potable à l’entreprise DEHE TP et les plantations à l’entreprise Atlantique Paysage. La période de préparation est lancée.





Sources: Eau du Morbihan
